Bitzfeld
Für eine Freiflächenphotovoltaikanlage zwischen Bretzfeld-Bitzfeld und Öhringen-Schwöllbronn haben wir bereits im Jahr 2018 die Planungen aufgenommen. Bedingt durch den unklaren Stand zum Ausbau der Autobahn A6 haben sich die Planungen verzögert und konnten erst im Jahr 2022 durch einen Bebauungsplan neu aufgenommen werden.
Ende März 2024 wurde dann die endgültige Baugenehmigung erteilt. Auf einer Fläche von rund 3 ha ist eine Anlagenleistung von rund 4,4 MWp geplant, genug für eine Stromproduktion über rund 4,8 Mio. kWh/a (ca. 1.400 Haushalte). Nach erfolgreicher Teilnahme am EEG-Ausschreibungsverfahren haben wir im Oktober 2024 mit der Errichtung der Anlage begonnen, die Inbetriebnahme ist am 20. Februar 2025 erfolgt. Die elektrische Energie kann direkt vor Ort in eine Mittelspannungsfreileitung eingespeist werden.
Neben einer Beweidung der Flächen werden Ausgleichsmaßnahmen für die Feldlerche und die Zauneidechse umgesetzt.
Für die Freiflächenphotovoltaikanlagen "Bitzfeld" und "Belsenberg" wurde eine gemeinsame finanzielle Beteiligungsmöglichkeit geschaffen. Insgesamt haben sich 57 Bürgerinnen und Bürger beteiligt.

Bautagebuch
Auf den nachfolgenden Bildern informieren wir Sie gerne über den Baufortschritt.

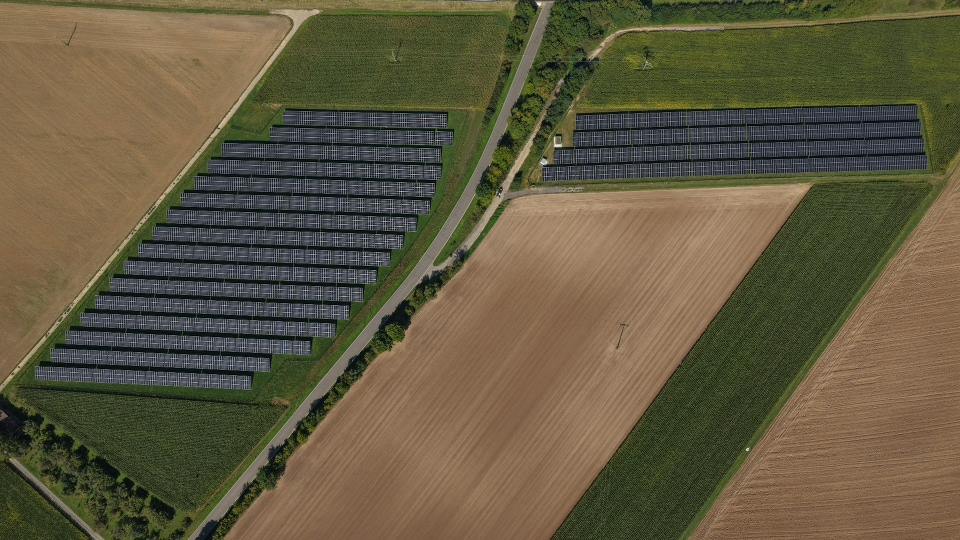

22.09.2025

20.02.2025 - Inbetriebnahme der neuen Freiflächen-Photovoltaikanlage

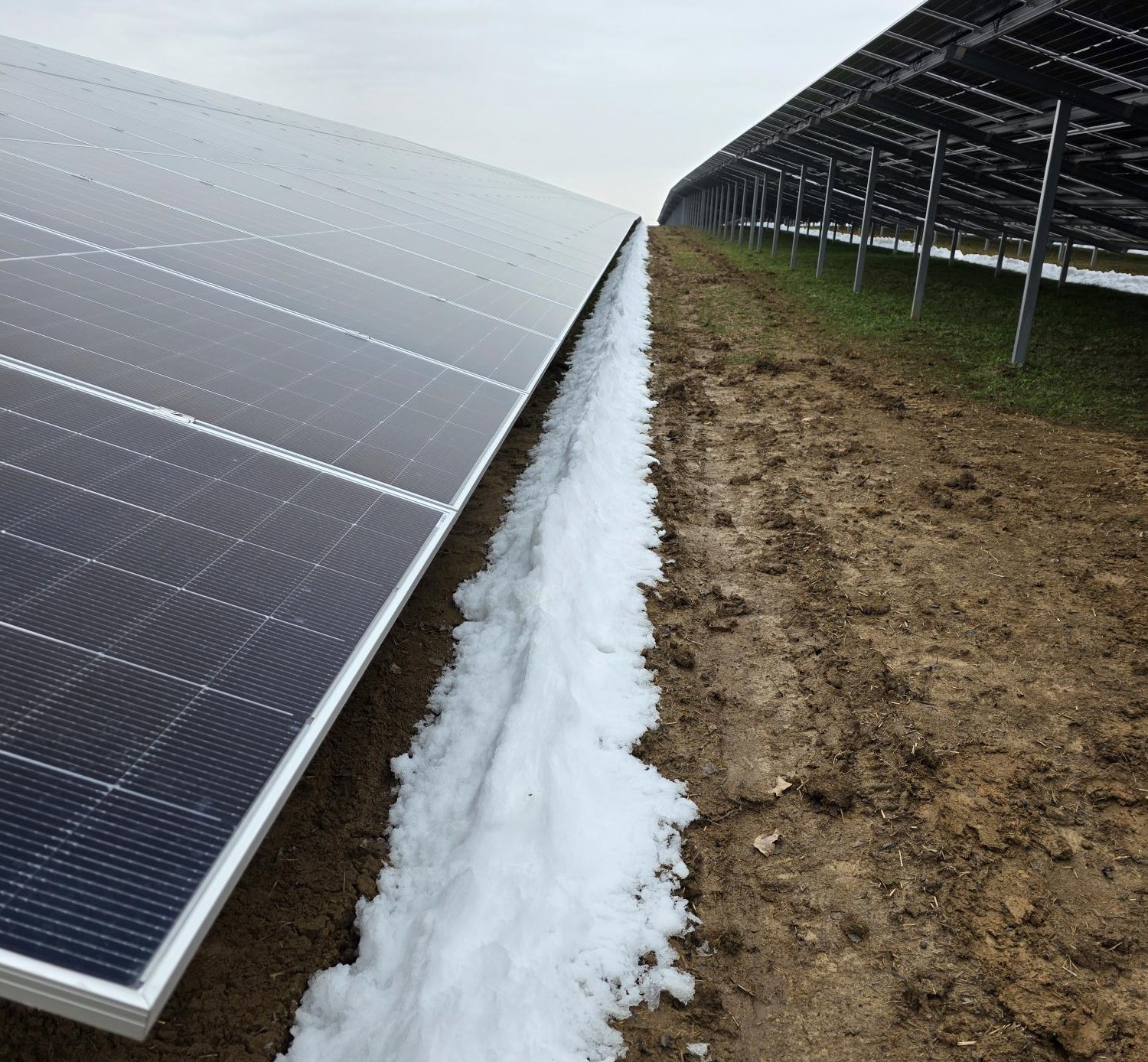

20.01.2025 - Netzanschluss

10.12.2024 - Fertigstellung Montage der Module

03.12.2024 - Montage der Module

29.11.2024 - Montage der Module

26.11.2024 - Montage der Module

16.11.2024 - Fertiggestellte Unterkonstruktion

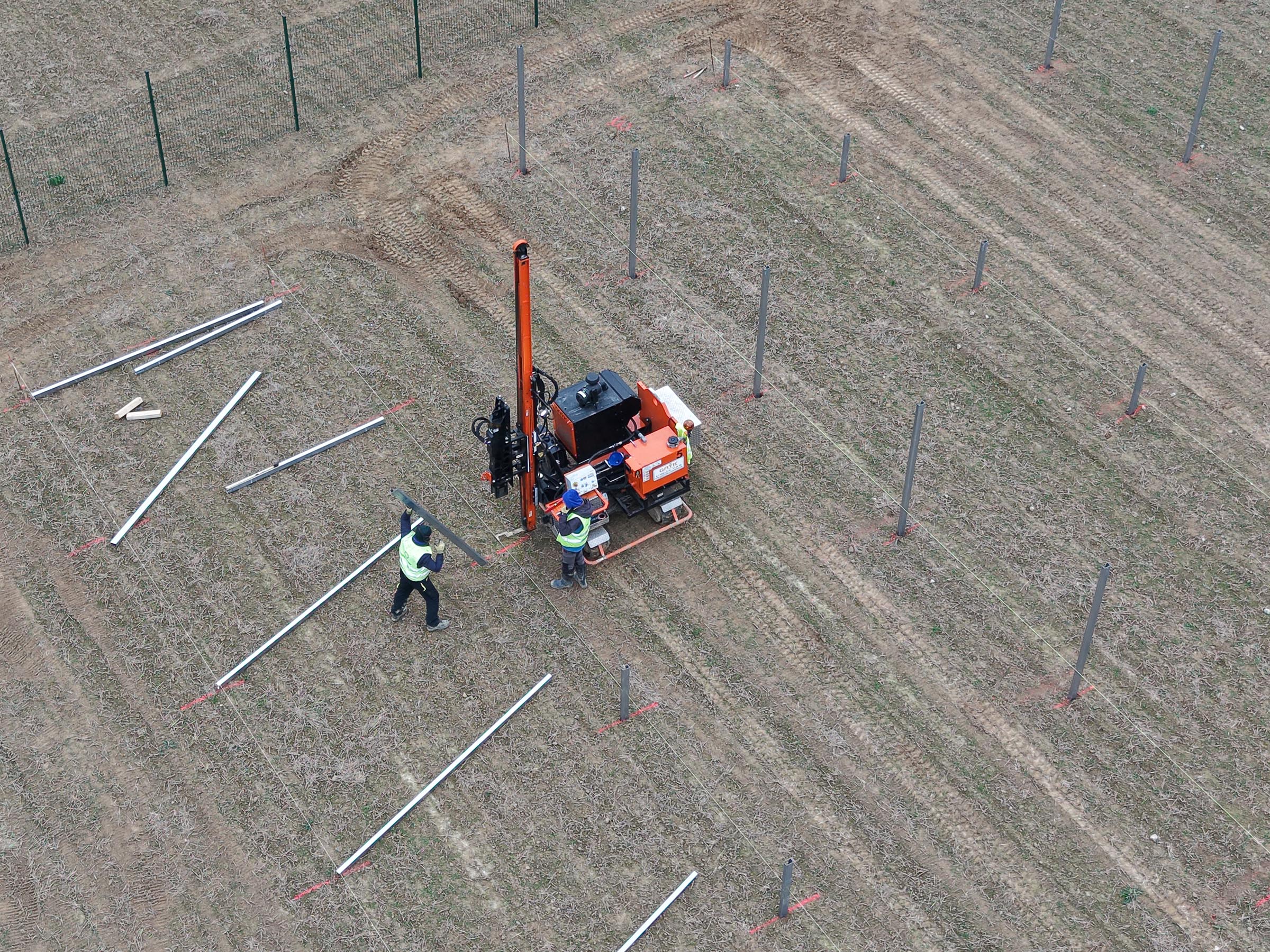

08.11.2024 - Aufbau der Unterkonstruktion

07.11.2024 - Aufbau der Unterkonstruktion

02.11.2024 - Aufbau der Unterkonstruktion

29.10.2024 - Aufbau Umzäunung

21.10.2024 - Fertigstellung der Horizontalspülbohrungen
09.10.2024 - Herstellung von zwei Horizontalspülbohrungen zur Verbindung beider Baufelder

27.09.2024 - Anlieferung Trafo- und Übergabestation

26.09.2024 - Tiefbauarbeiten Trafo- und Übergabestation

28.05.2024 - Aufbau Schutzzaun Zauneidechse
