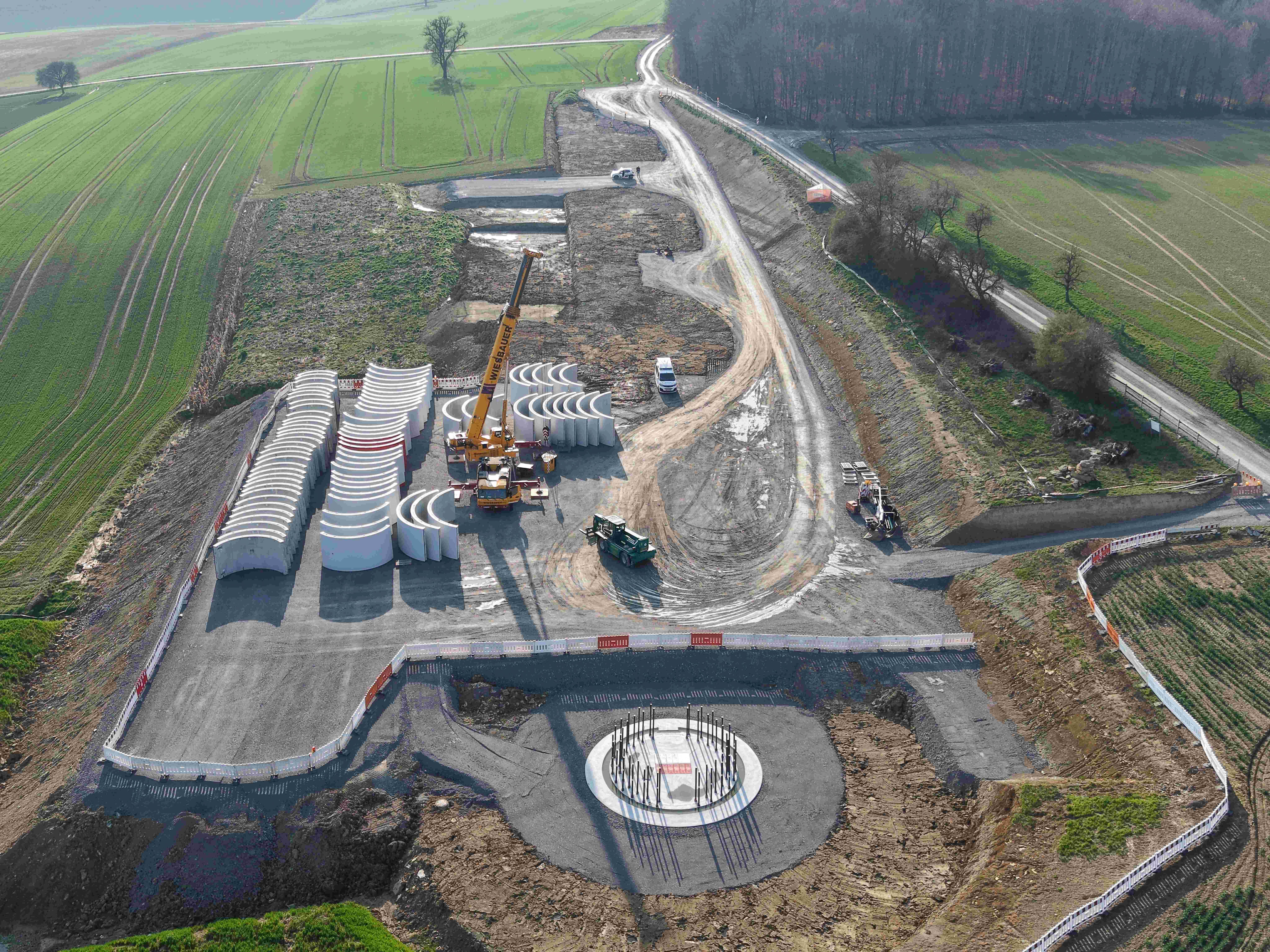

Bürgerwindpark Weißbach WEA VI

Mit der geplanten Windenergieanlage soll eine bestehende Windenergieanlage des Typs NEG Micon NM60 ersetzt werden, auch Repowering genannt. Gegenüber der zu ersetzenden Windenergieanlage kann 11 mal mehr Energie produziert werden. Damit wird der Bürgerwindpark Weißbach um eine weitere Windenergieanlage ergänzt.
Auf der Gemarkung der Stadt Forchtenberg-Muthof ist die Errichtung und der Betrieb einer Windenergieanlage des Typs Nordex N163/6.X TCS 164 mit einer Leistung von 6.800 kW und einer Nabenhöhe von 164 Metern vorgesehen.

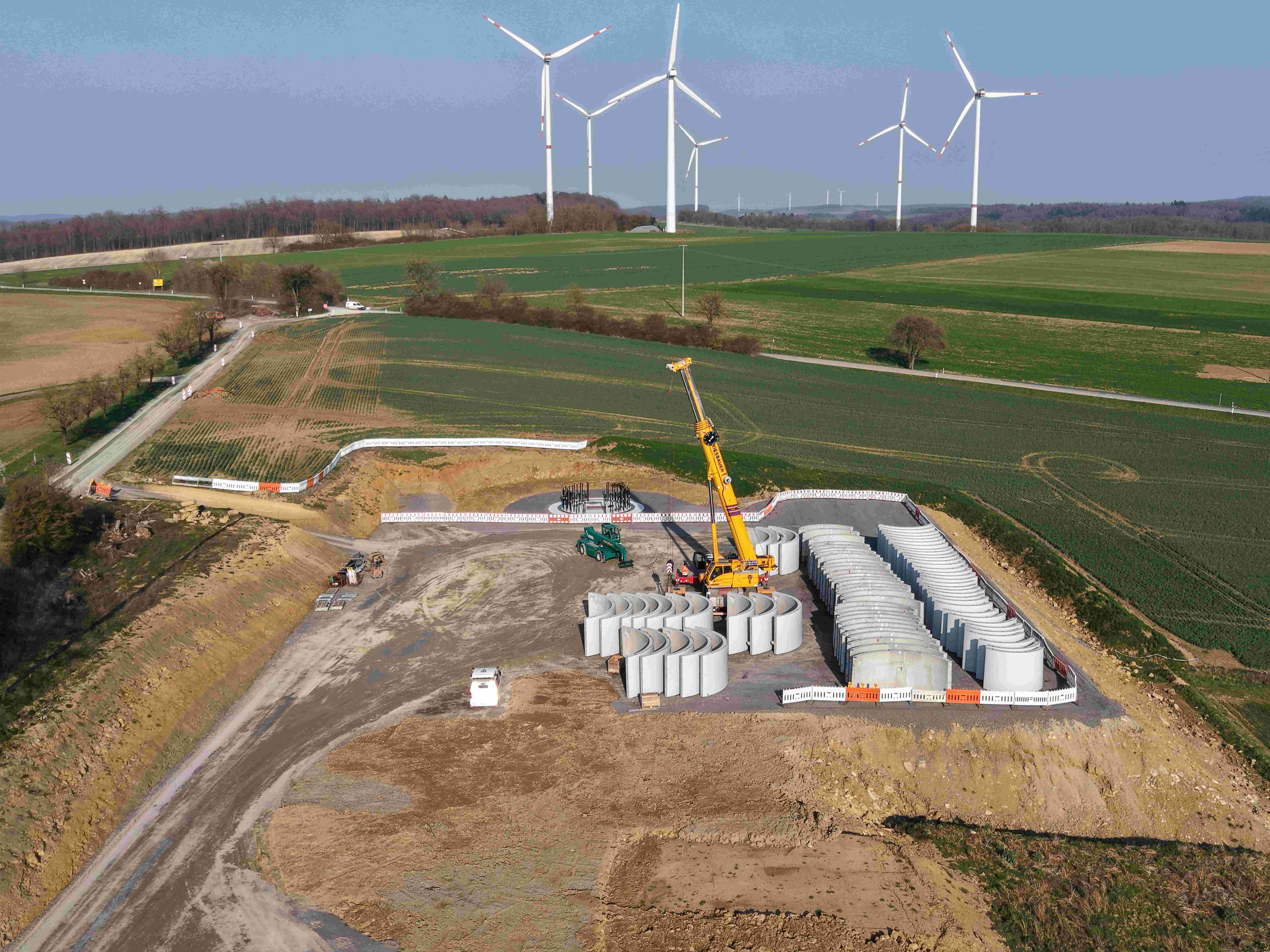

Im Februar 2024 wurde die Genehmigung durch das zuständige Landratsamt erteilt. Der Tiefbau wird im Juli 2025 starten.

Eine umfangreiche Bürgerbeteiligung konnte realisiert werden. 87 Bürgerinnen und Bürger aus der Umgebung des Windparks können zukünftig außerdem durch Nachrangdarlehen von den ökologischen Erträgen profitieren. Innerhalb kürzester Zeit war die Beteiligung gezeichnet.

Bautagebuch

Auf den nachfolgenden Bildern informieren wir Sie gerne über den Baufortschritt:

20.11.2025 - Rückbau der Altanlage

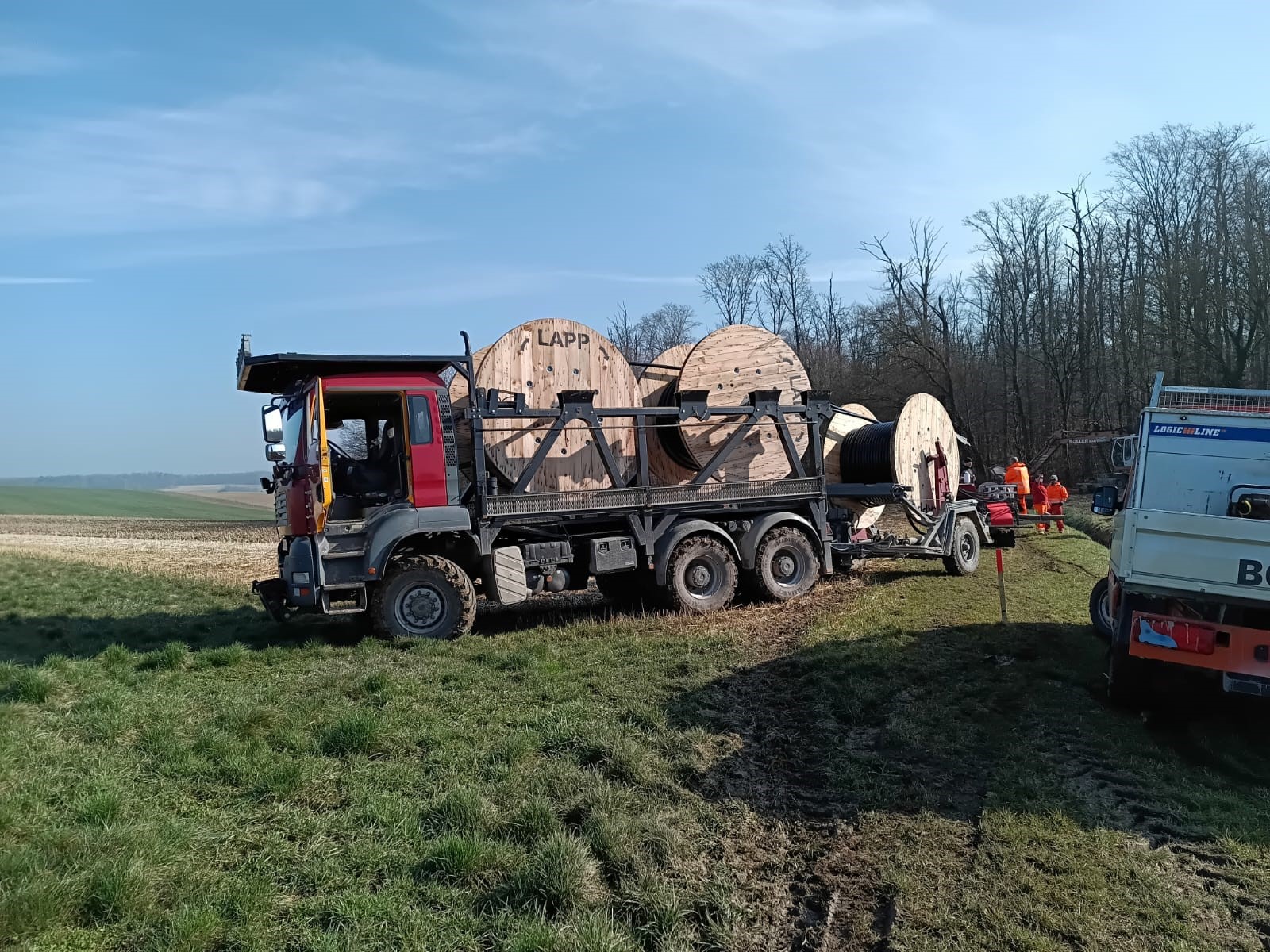

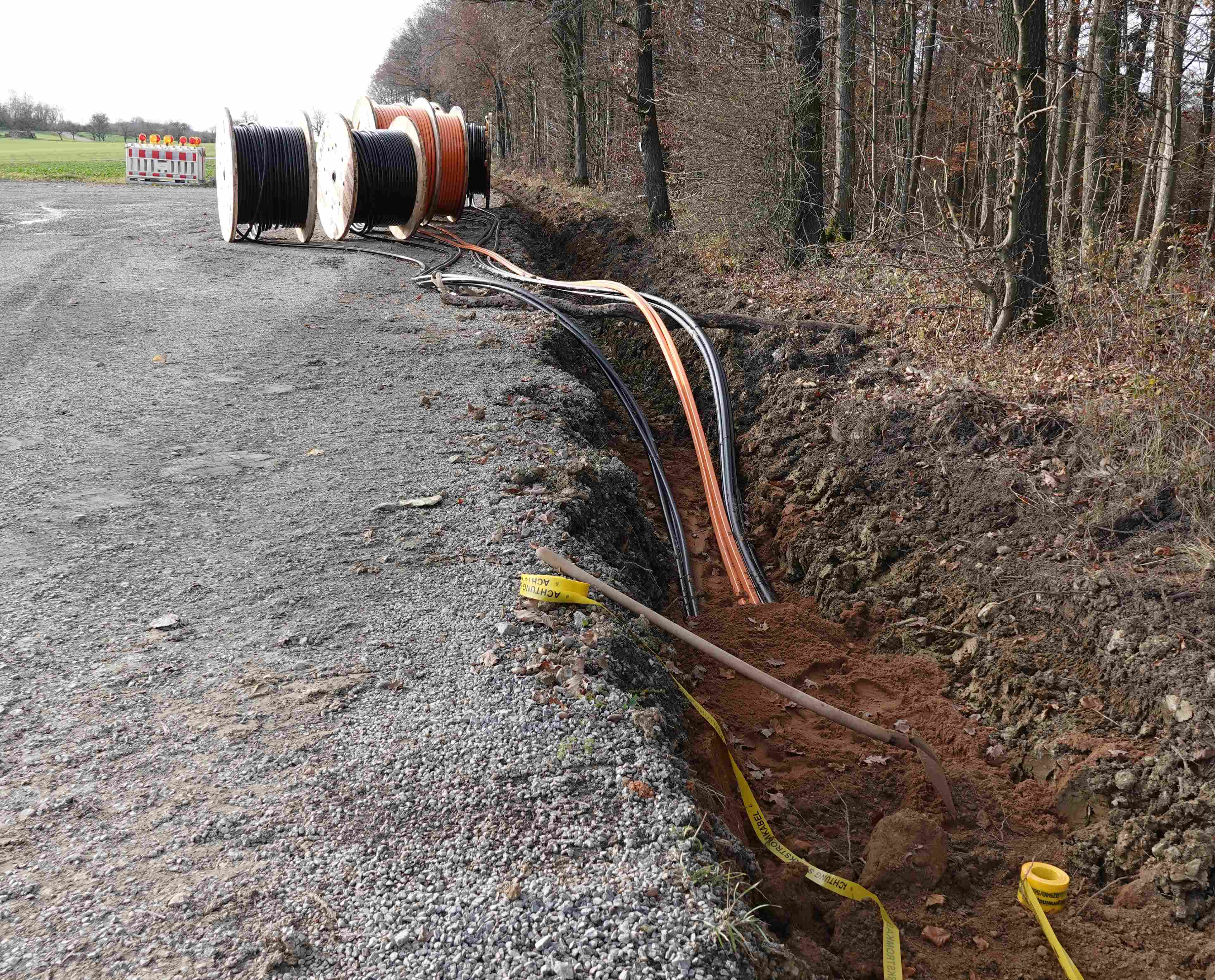

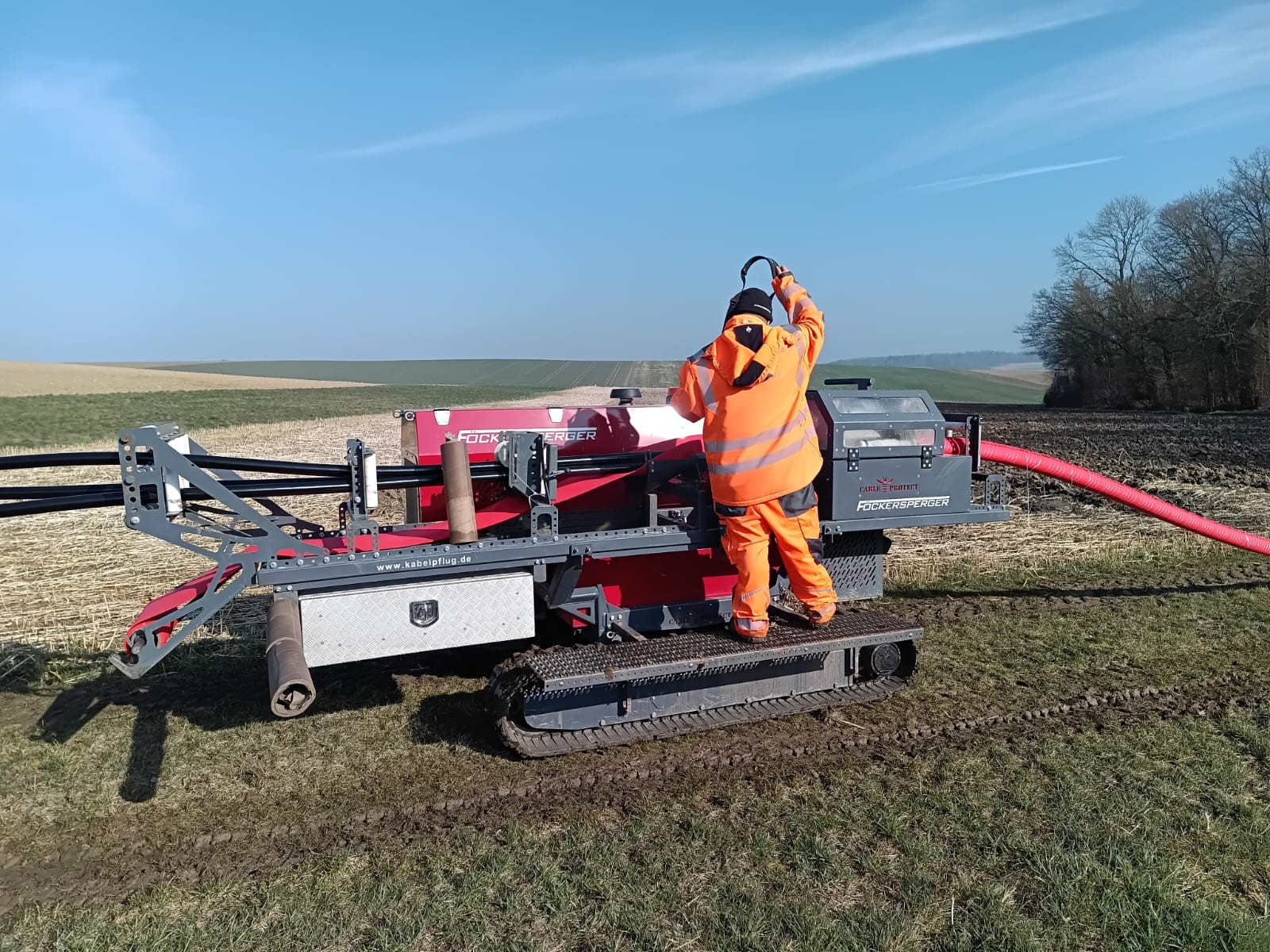

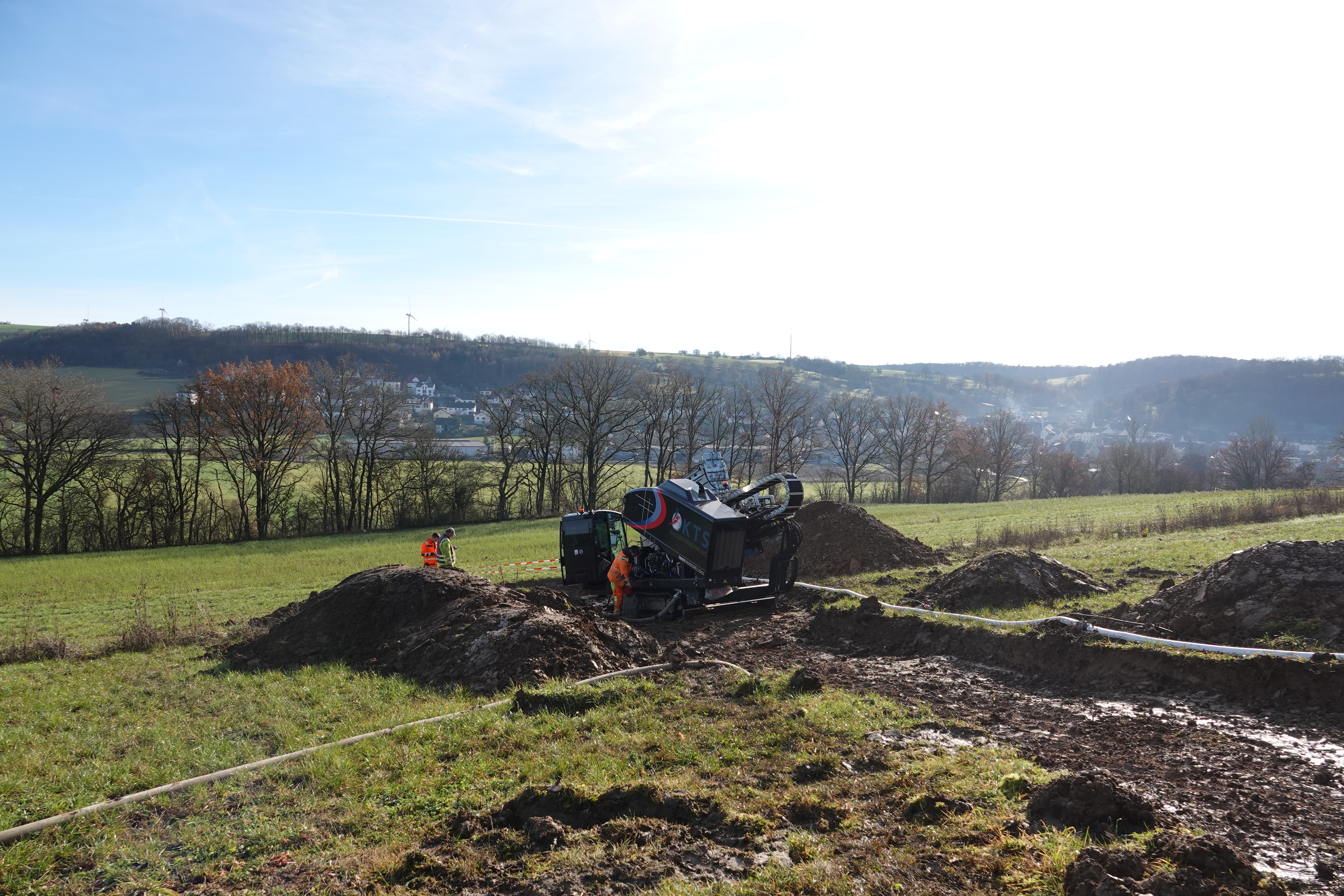

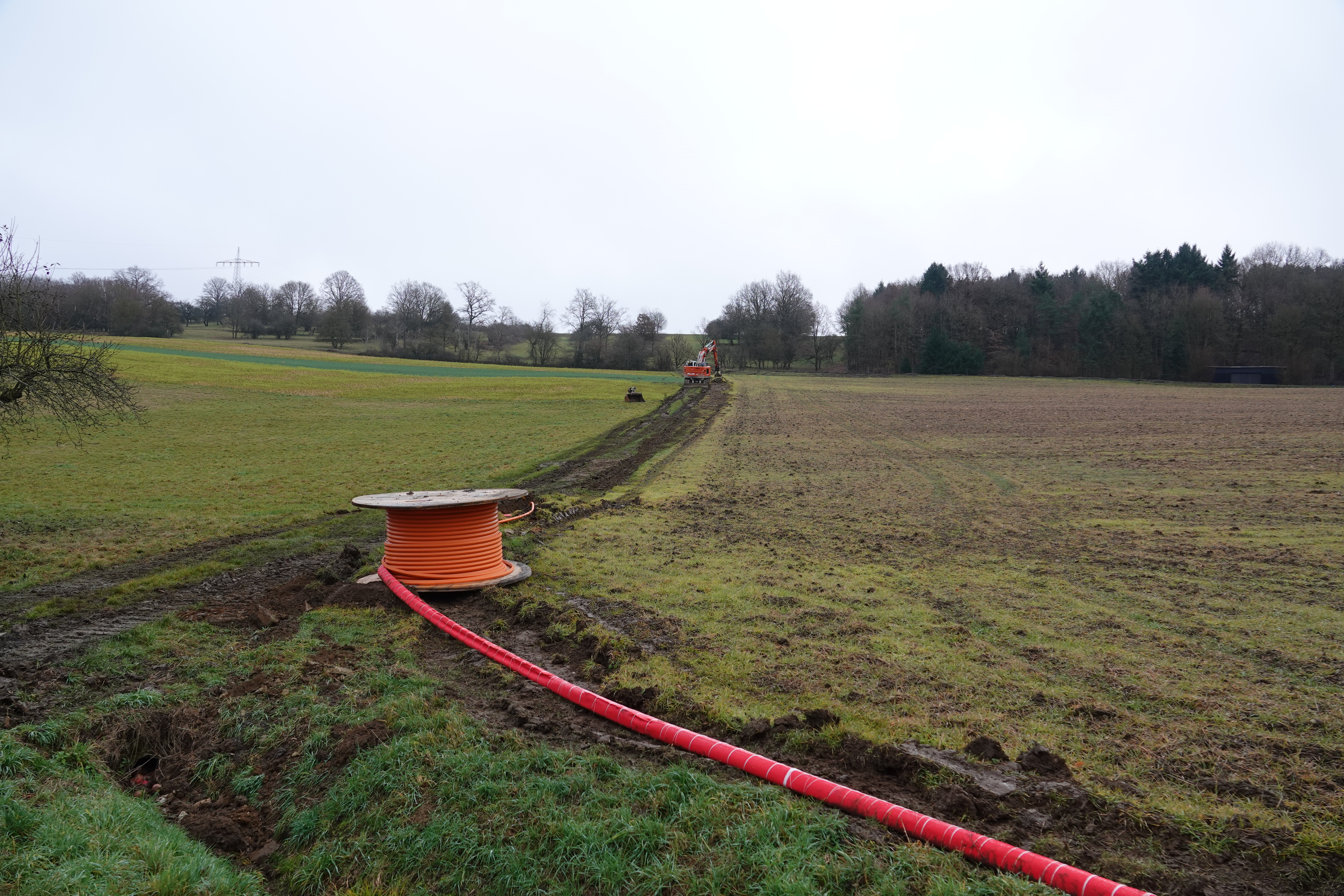

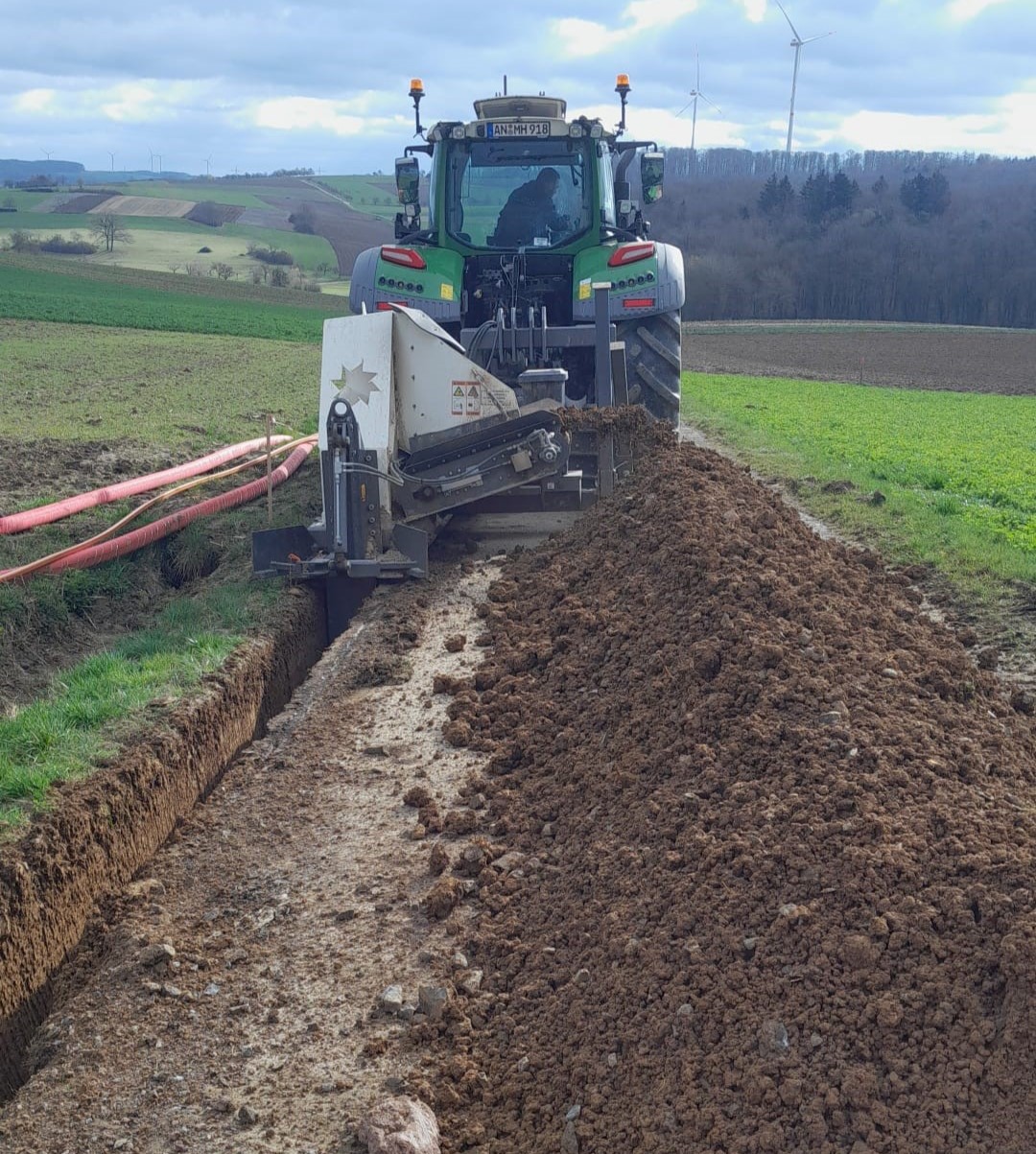

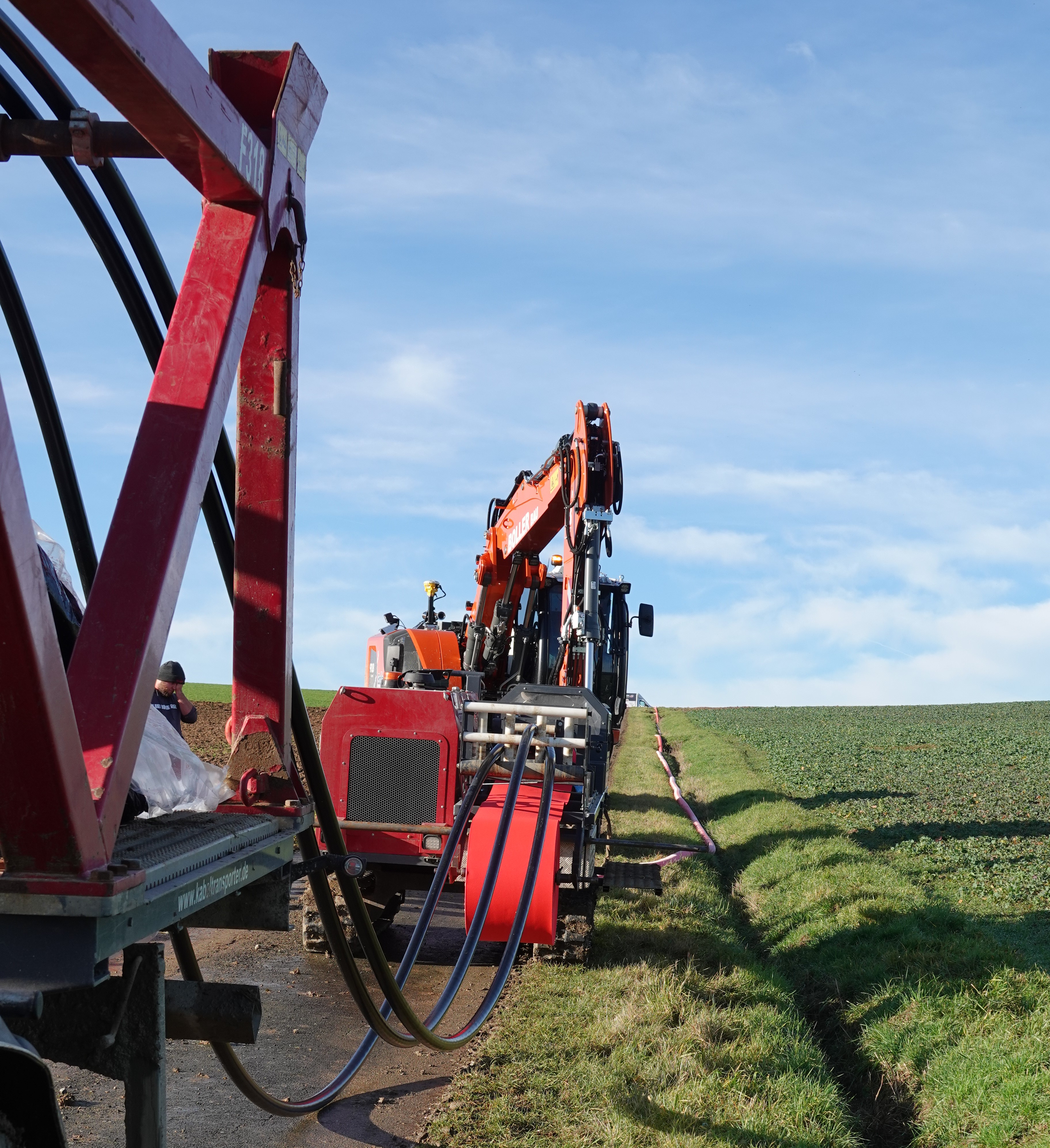

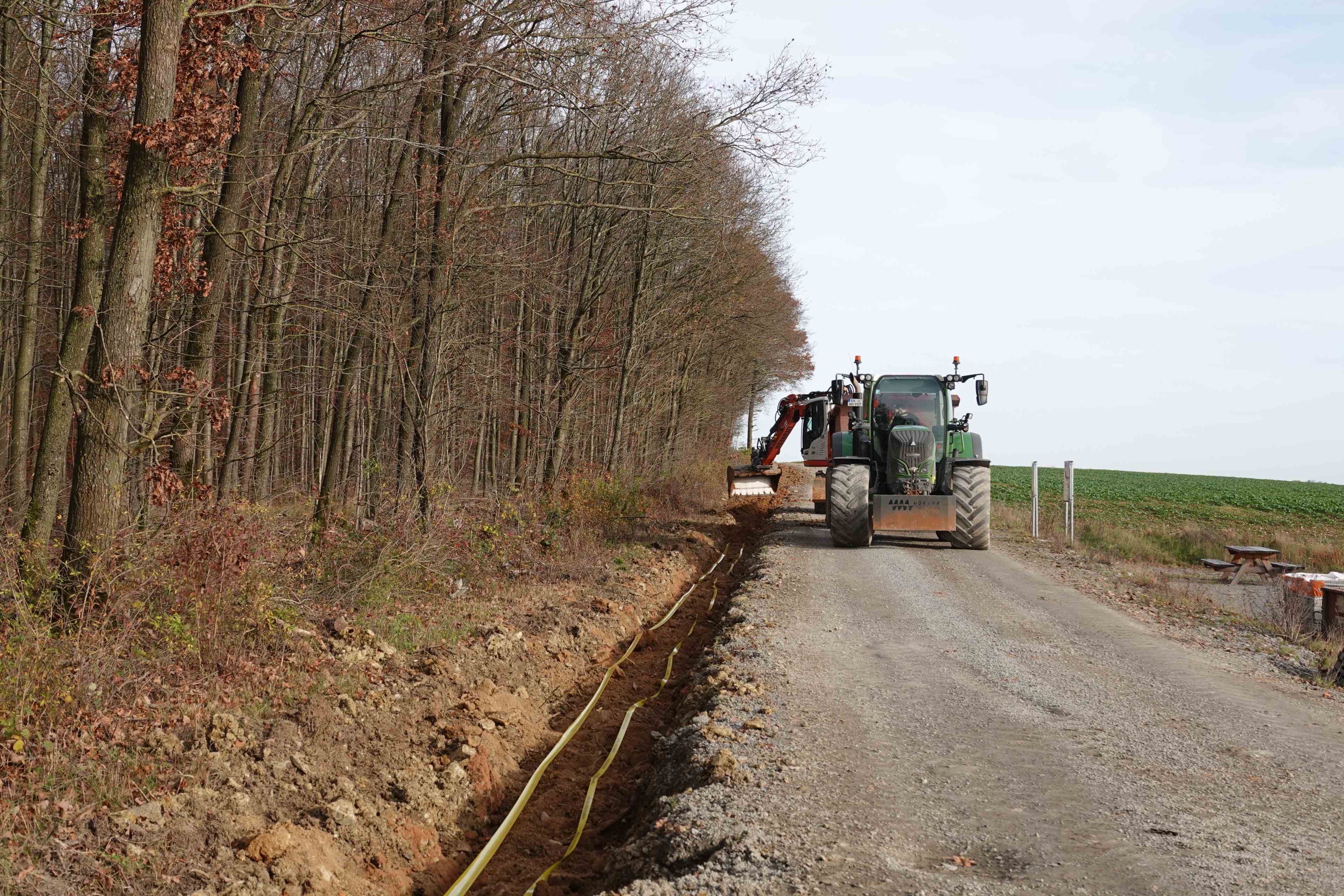

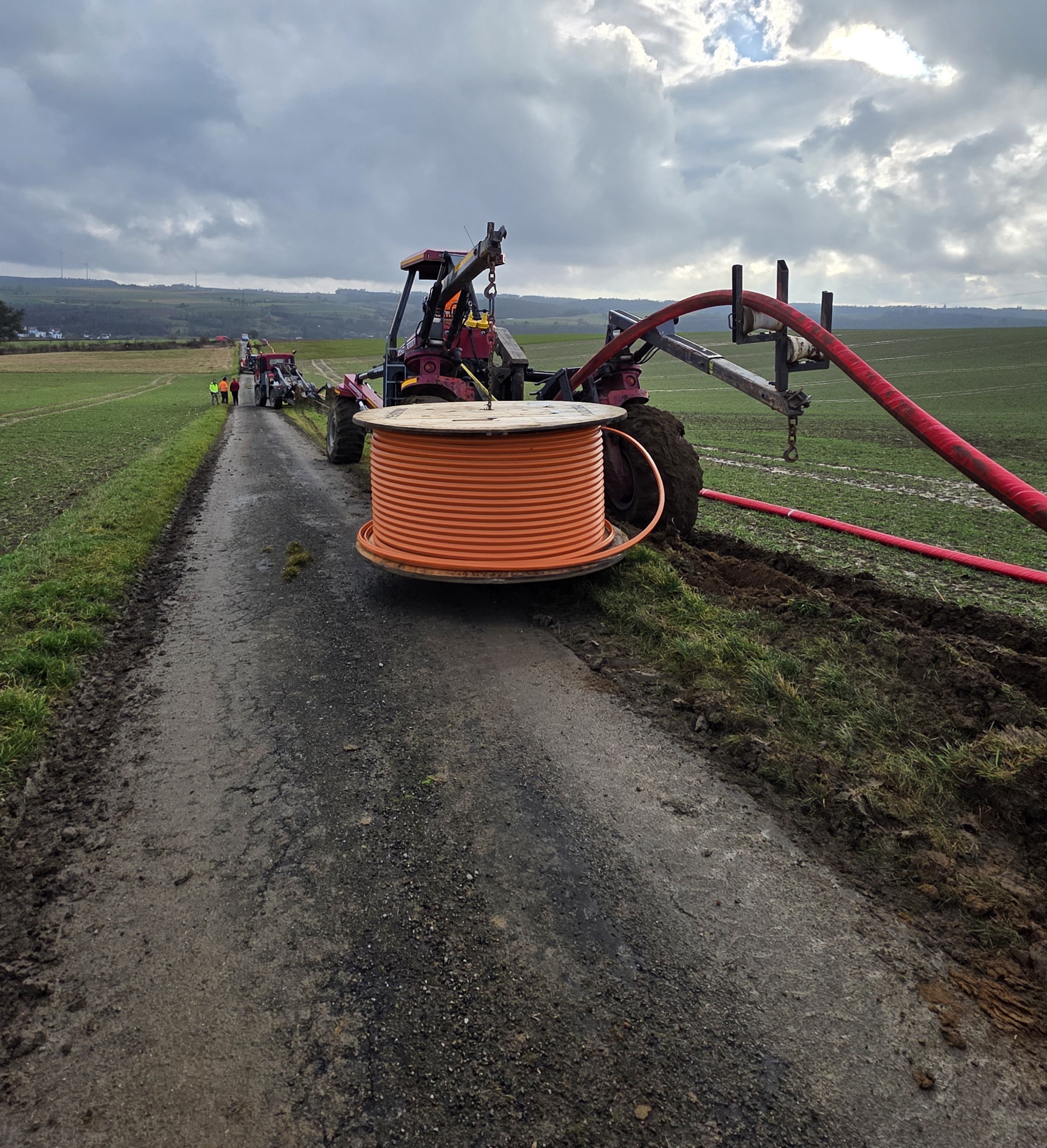

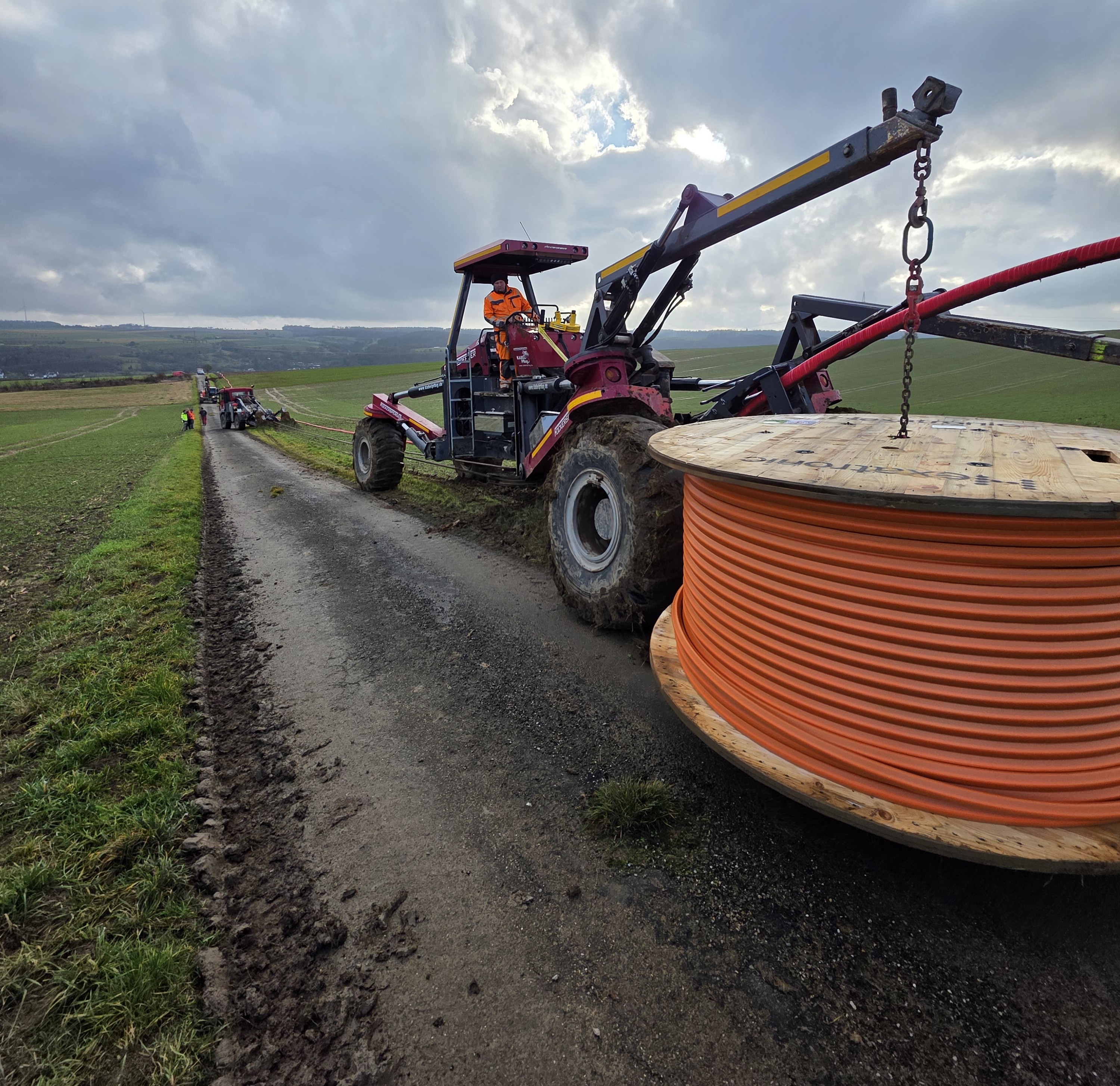

13.11.2025 - Die Arbeiten im ersten Bauabschnitt der Kabeltrasse haben begonnen

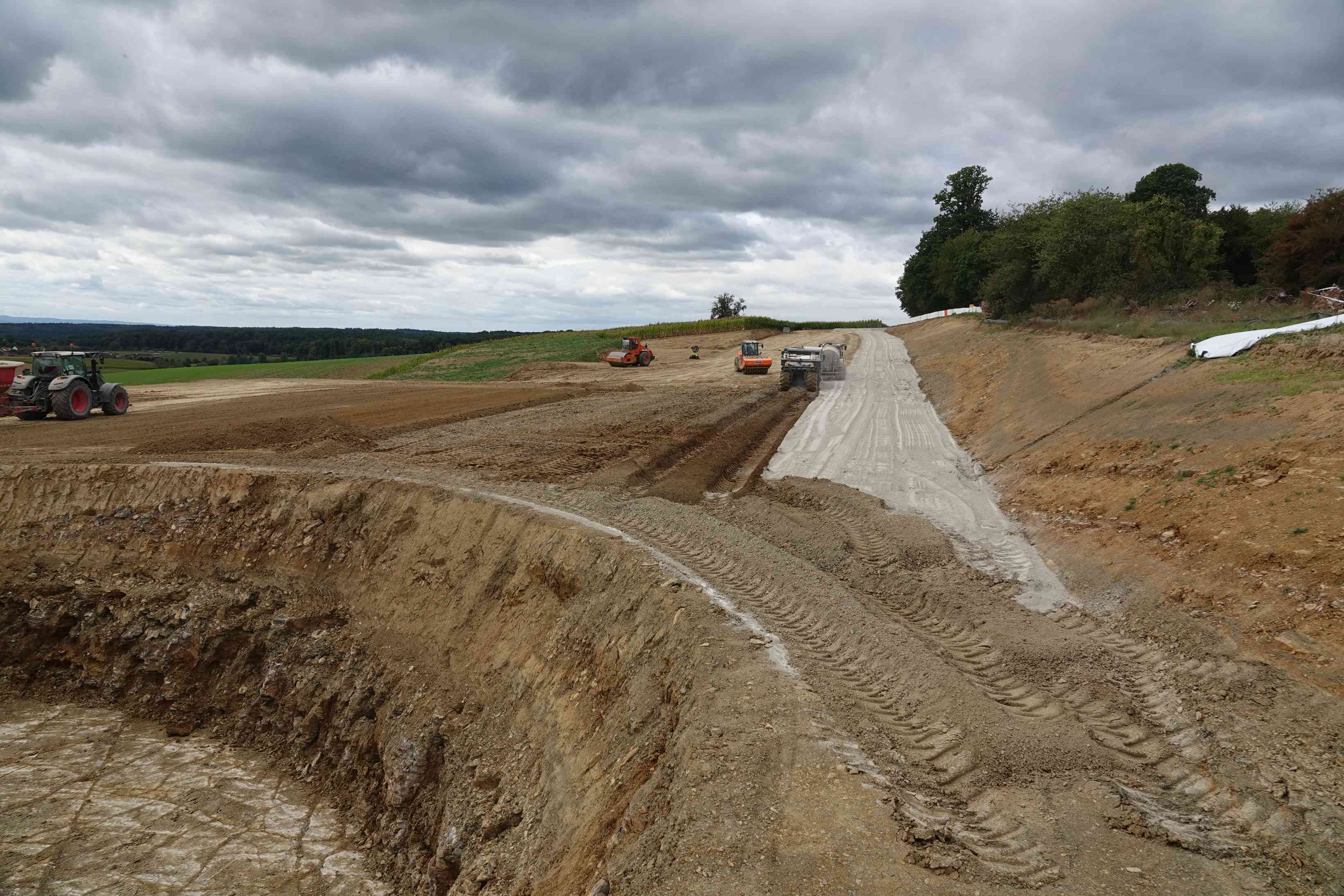

Parallel zu den Fundamentarbeiten in der vergangenen Woche waren unsere Tiefbauer schon fleißig und haben mit der Verlegung der Kabel im ersten Bauabschnitt begonnen.

Entlang der Hohen Straße im Bestandswindpark Weißbach werden zwei Mittelspannungssysteme inkl. der zugehörige Leerrohre für Kommunikationsleitungen verlegt. Grund der Parallelverlegung auf diesem Abschnitt, ist die Zusammenführung der WEA VI und der geplanten Freiflächenphotovoltaikanlage zu einem Kombikraftwerk.

12.11.2025 - Fundamentabnahme erfolgreich

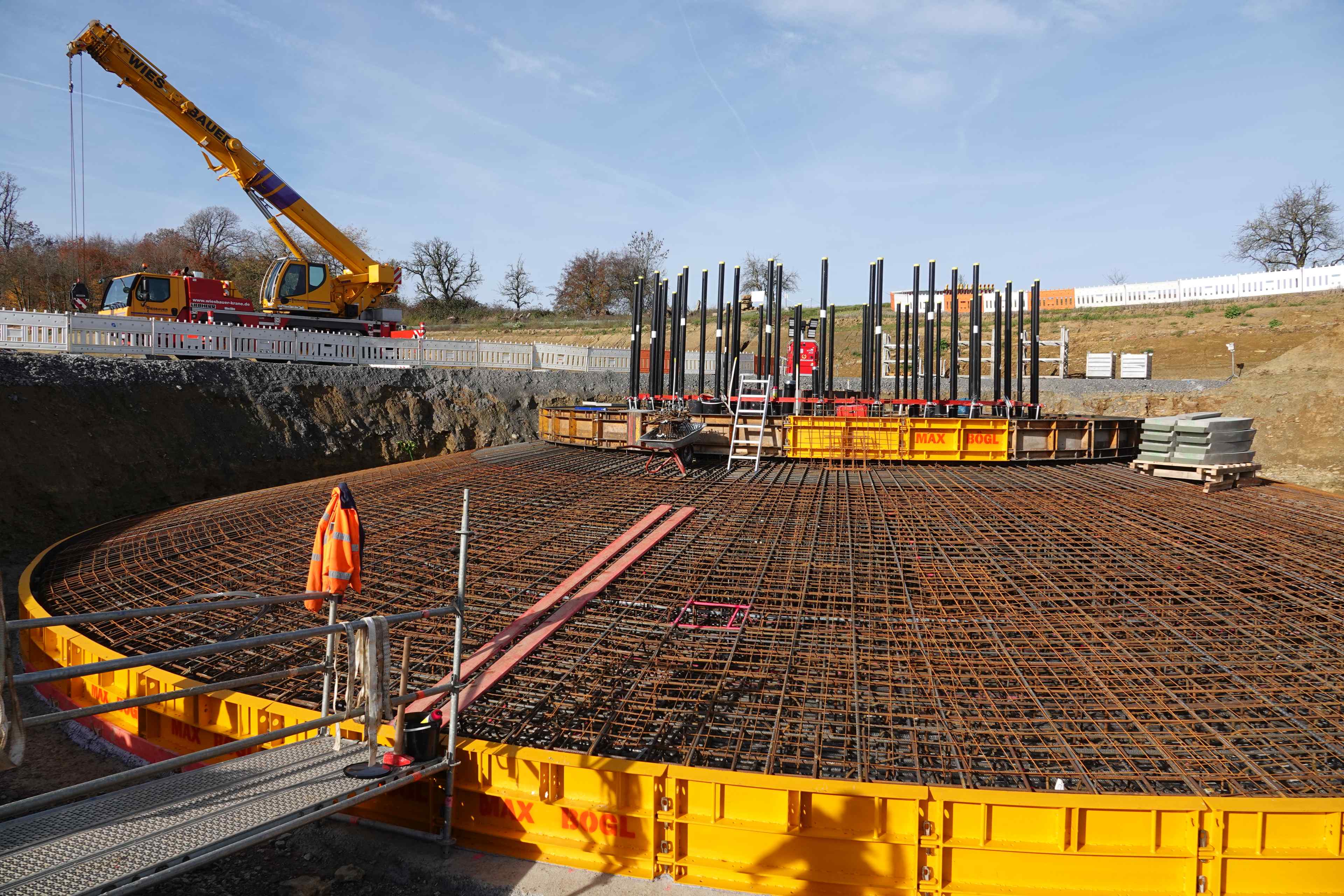

Der nächste wichtige Meilenstein im Projekt Weißbach WEA VI wurde heute mit der erfolgreichen Abnahme des Fundaments durch Nordex erreicht.

Parallel dazu hat der Bau der Kabeltrasse auf dem ersten Abschnitt zwischen WEA VI und Bestandswindpark begonnen - Updates dazu folgen bald!

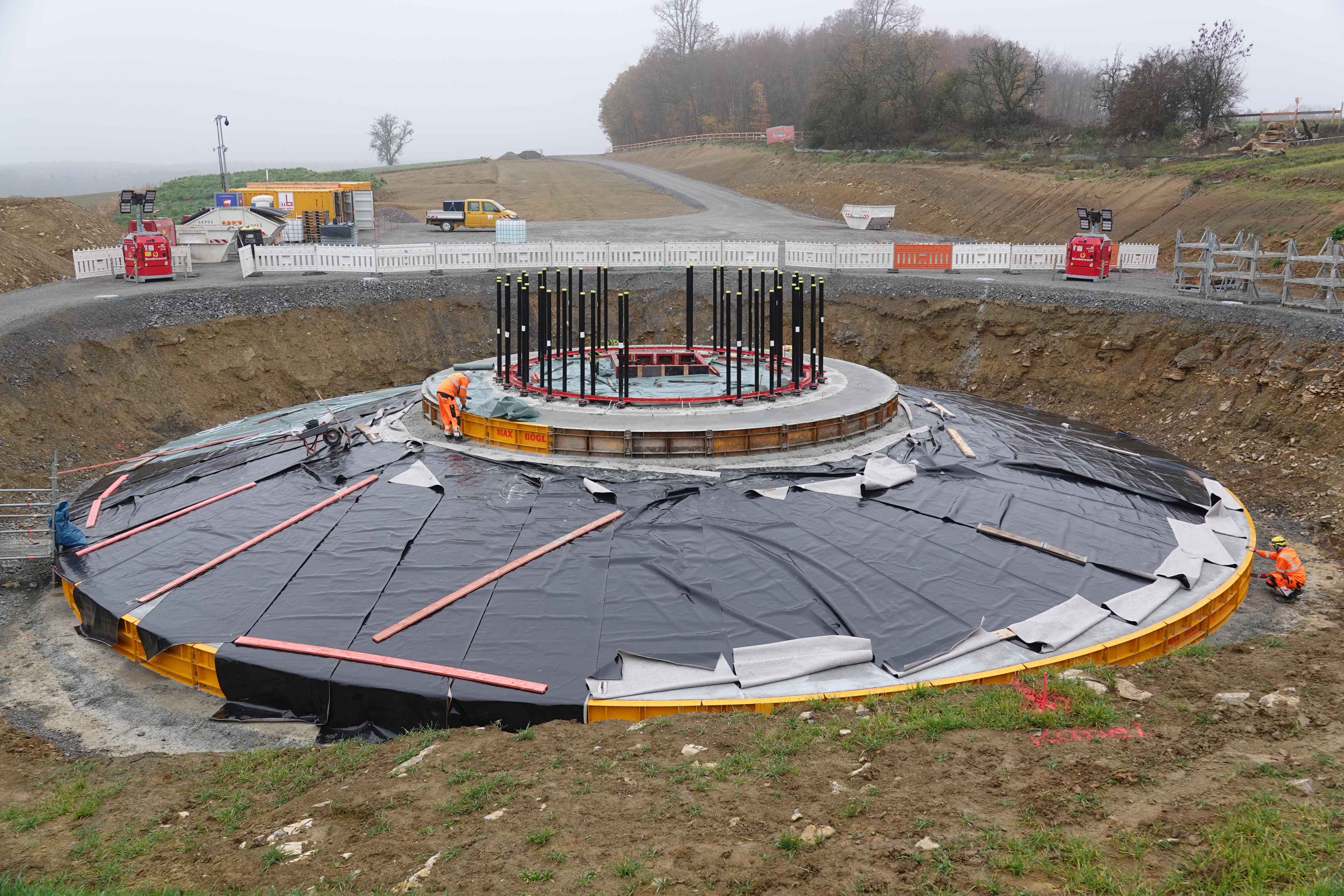

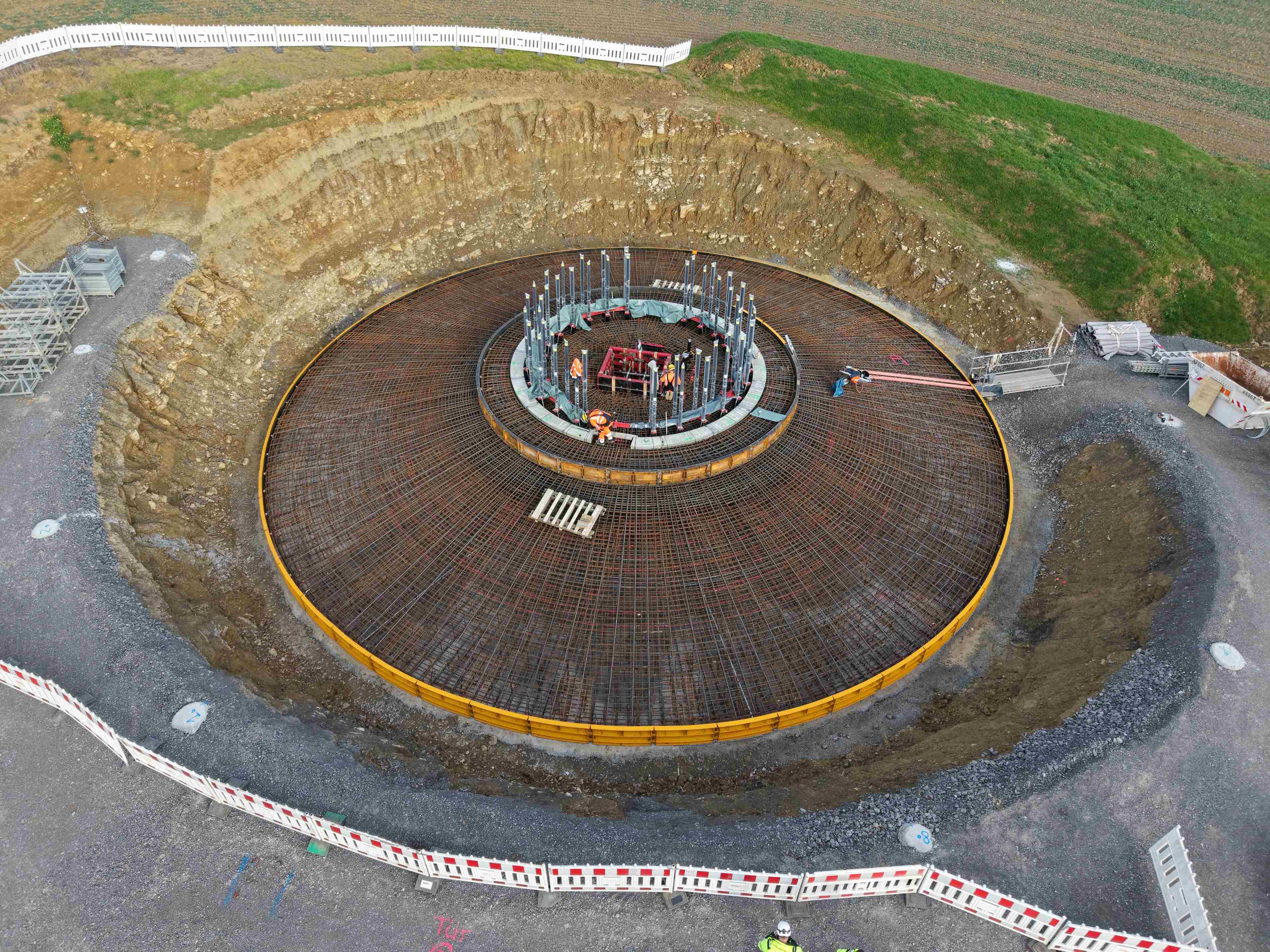

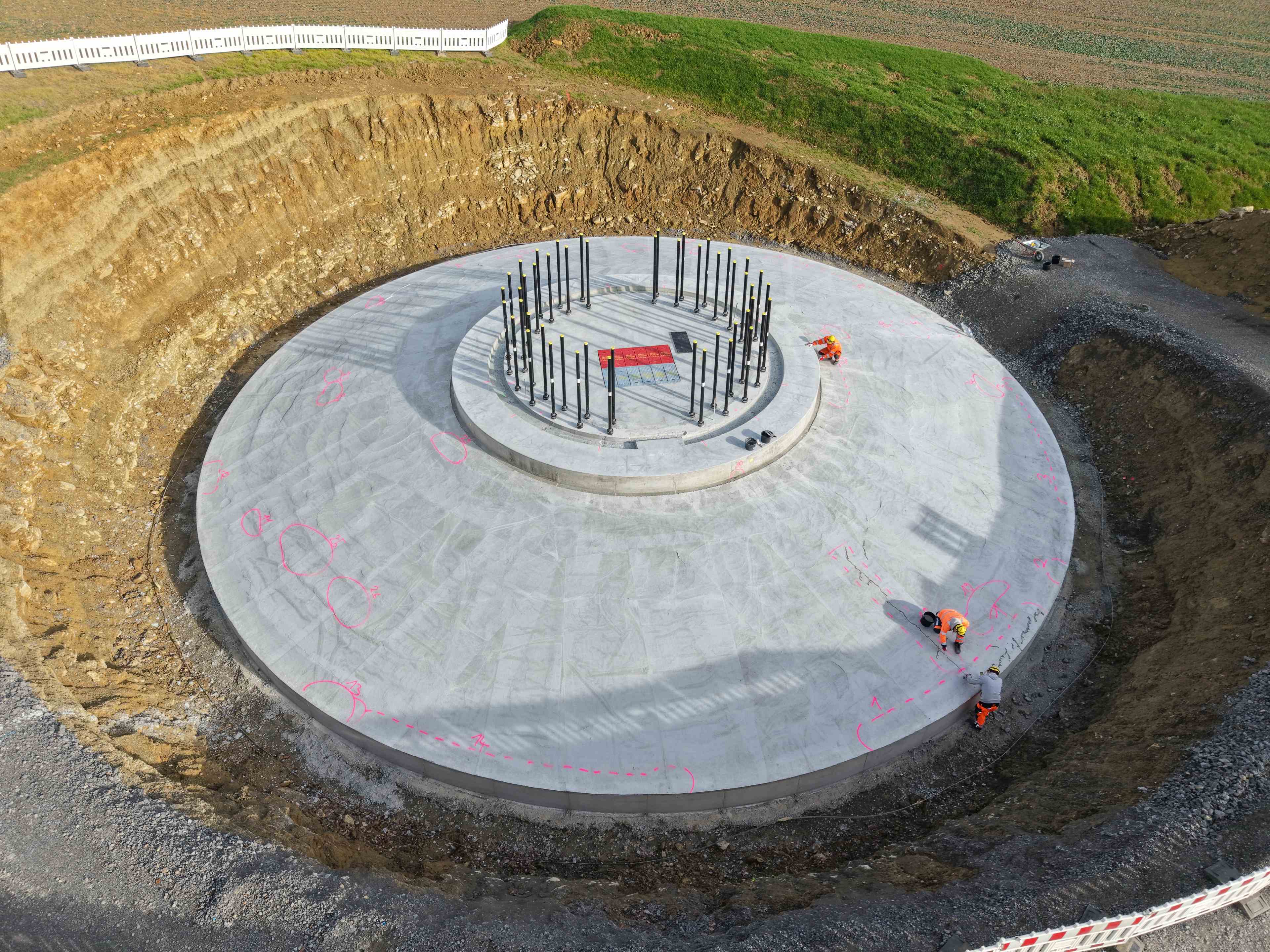

07.11.2025 - Fundamentbau abgeschlossen

Die letzten Restarbeiten schließen den Fundamentbau unserer N163 vorerst ab - zugedeckt kann der Fundamentbeton jetzt aushärten bis mit den weiteren Arbeiten begonnen wird.

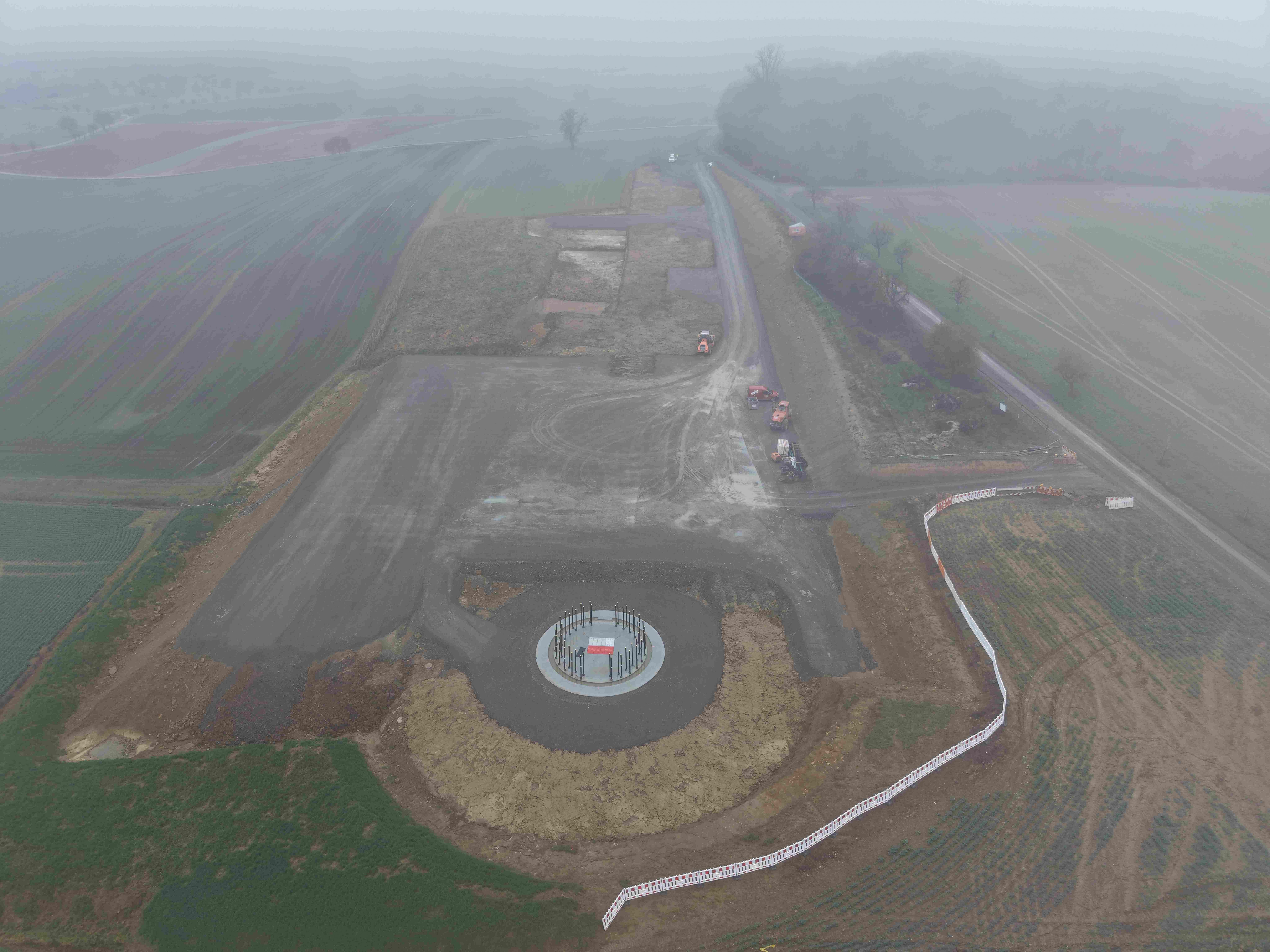

06.11.2025 - Fundamentbetonage

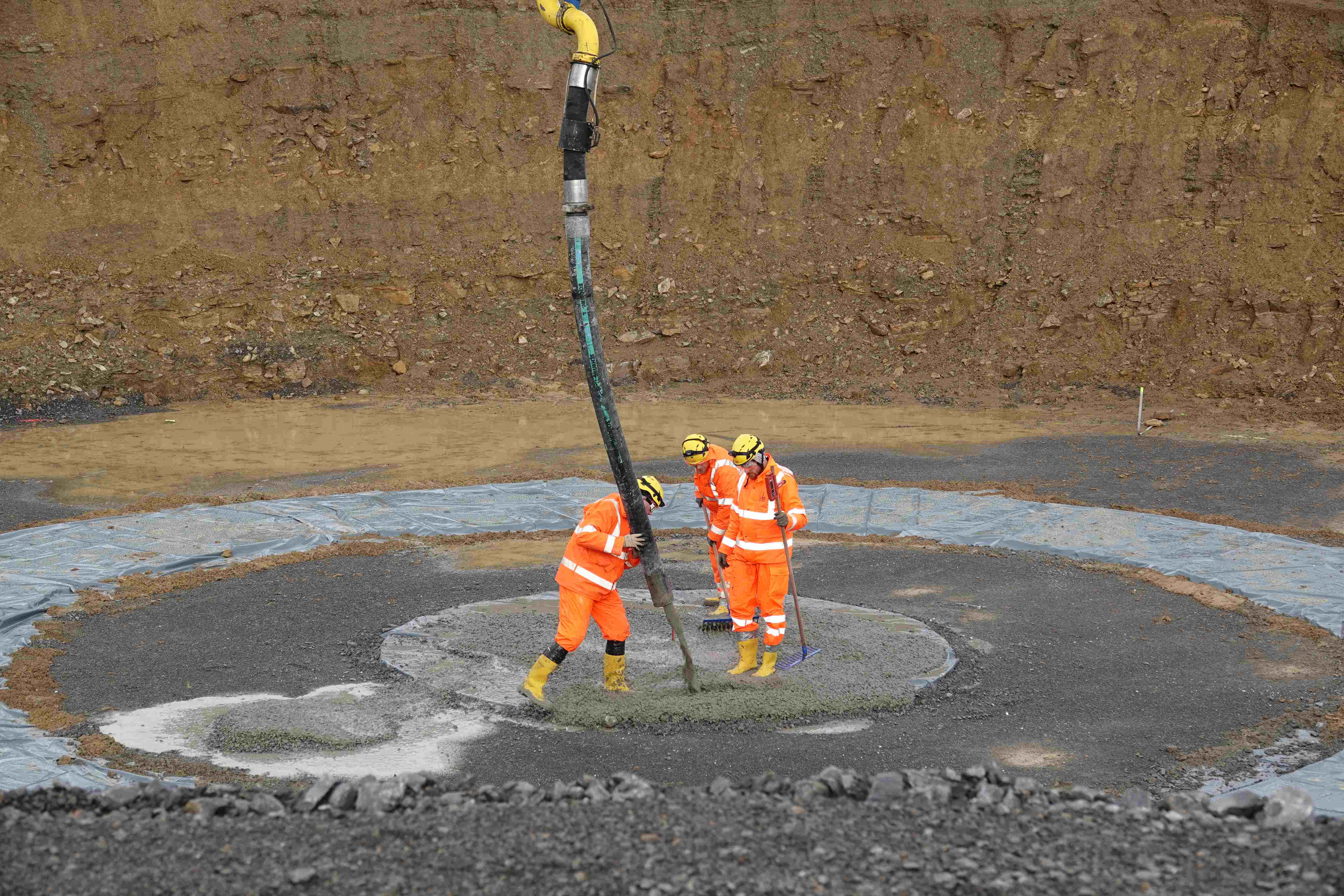

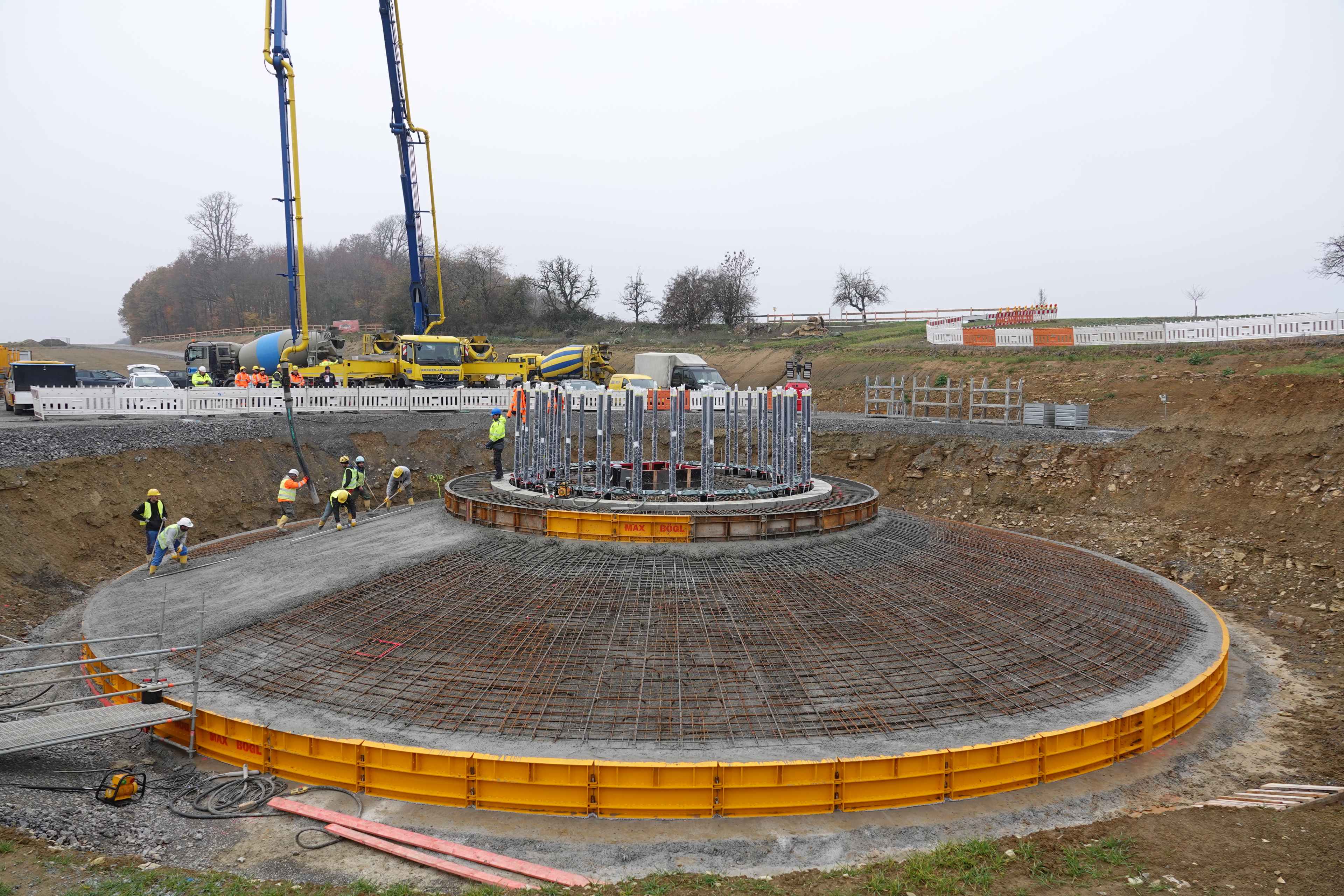

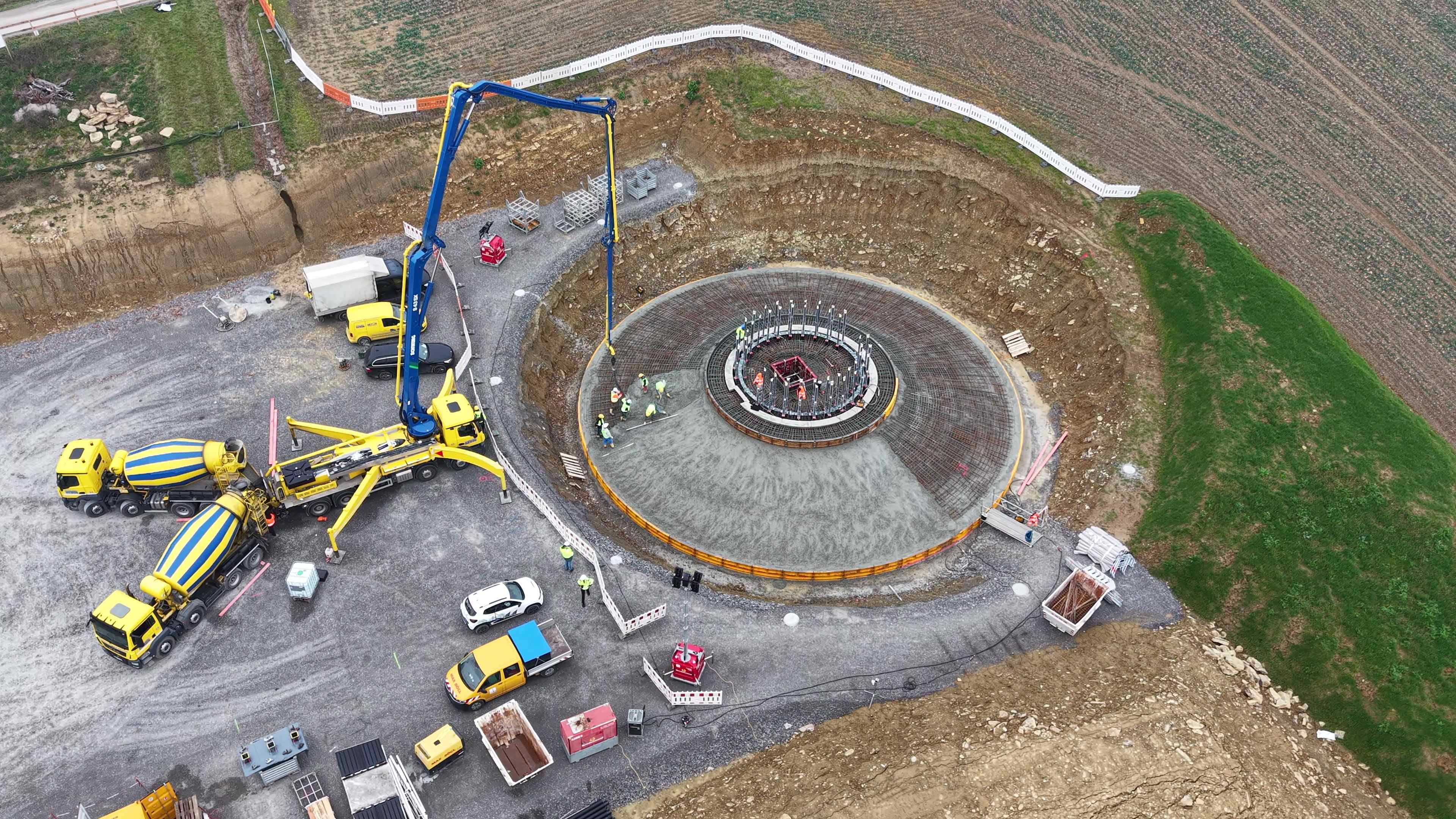

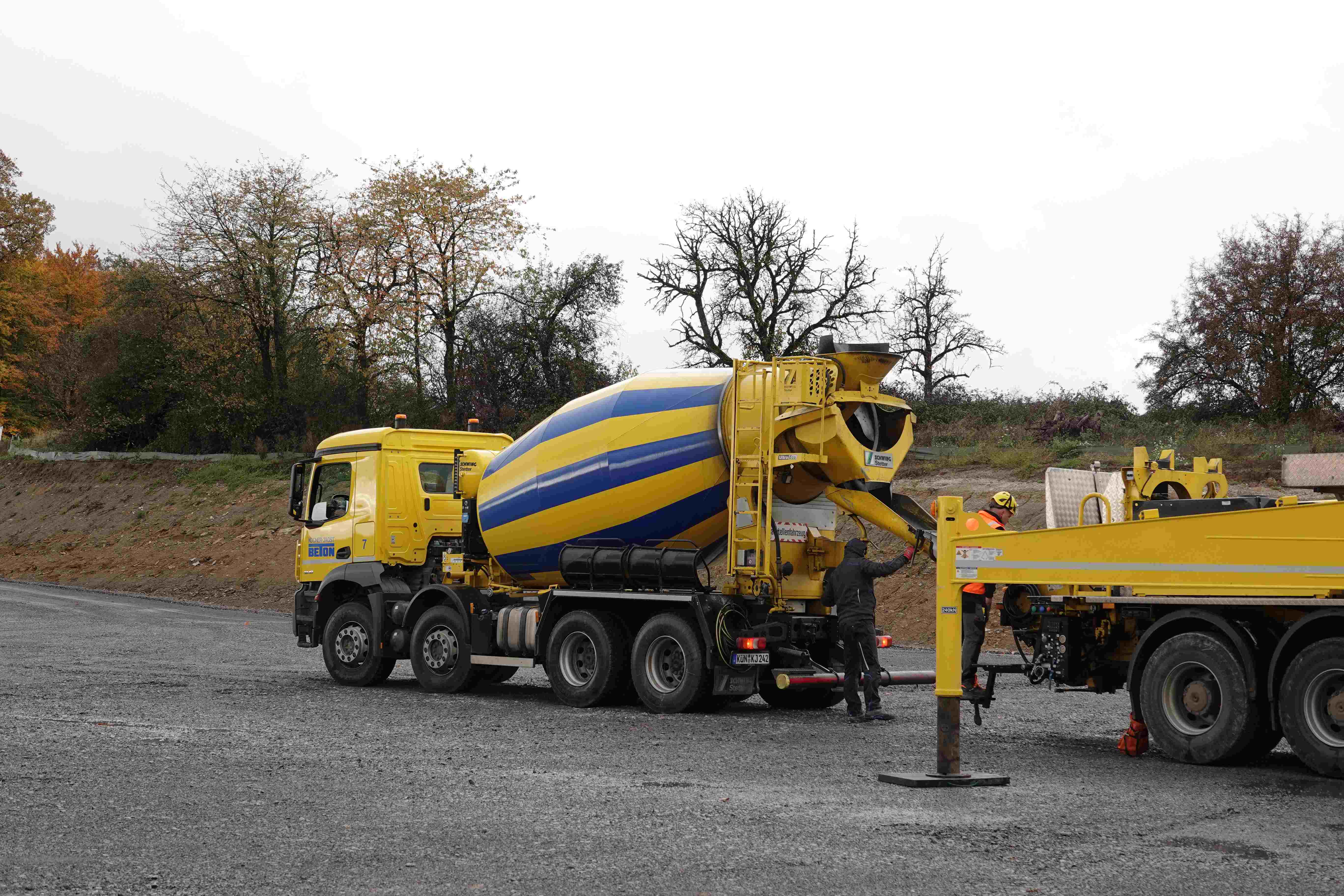

Mit der heutigen Betonage des Fundaments der WEA VI im Windpark Weißbach wurde ein weiterer, bedeutender Projektmeilenstein erreicht.

Durch akribische Vorbereitung und die gute Zusammenarbeit aller Beteiligten konnten durchgehend von 06:00 Uhr bis 17:00 Uhr insgesamt 816m³ Beton eingebaut werden. Ein konstanter Nachschub wurde von 22 Fahrmischern gewährleistet (14 aus Dörzbach und 8 aus Niedernhall), die im Kreisverkehr zwischen den Betonwerken und der Baustelle gependelt sind.

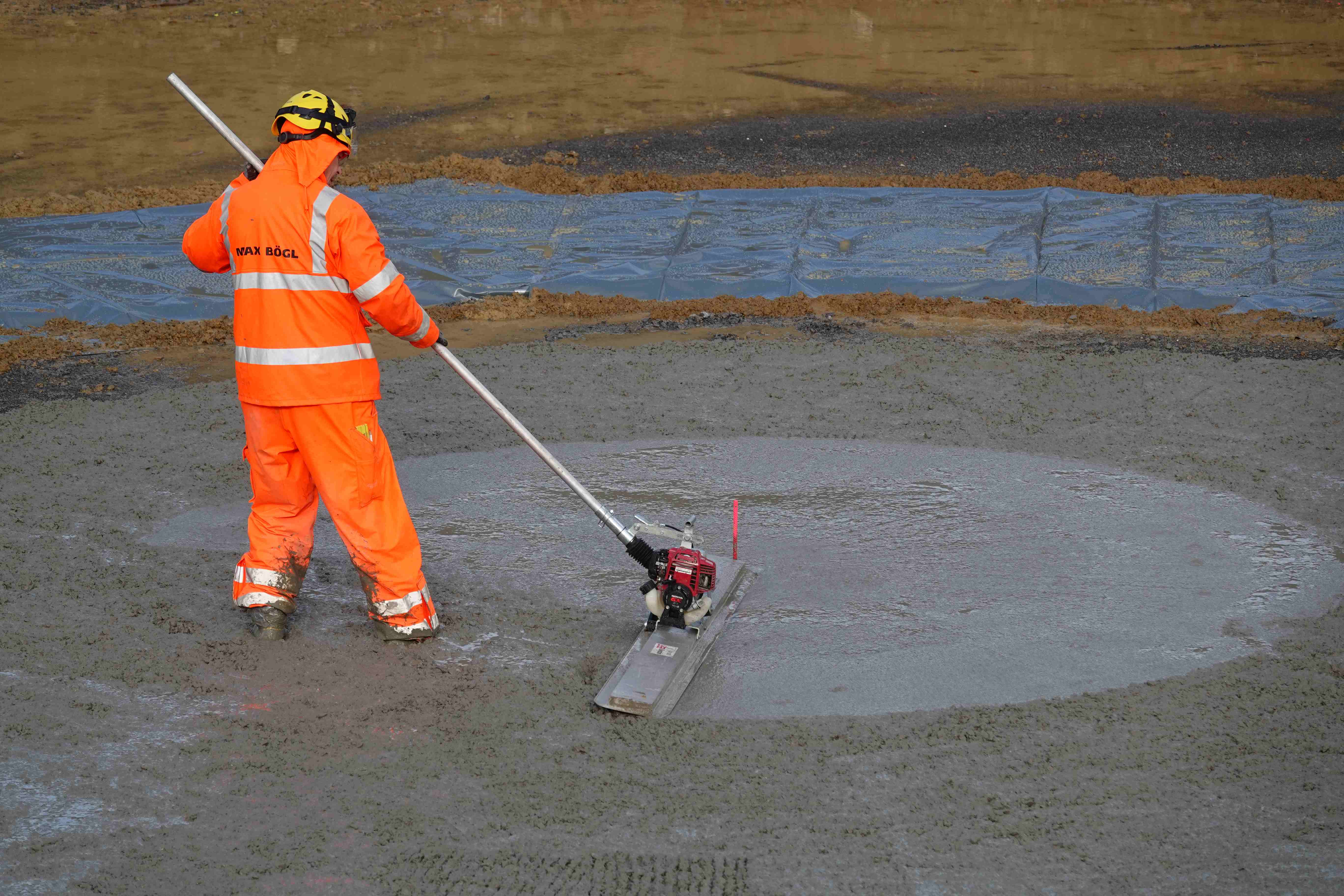

Die Betonagearbeiten wurden am späten Abend mit dem Glätten der Oberflächen abgeschlossen.

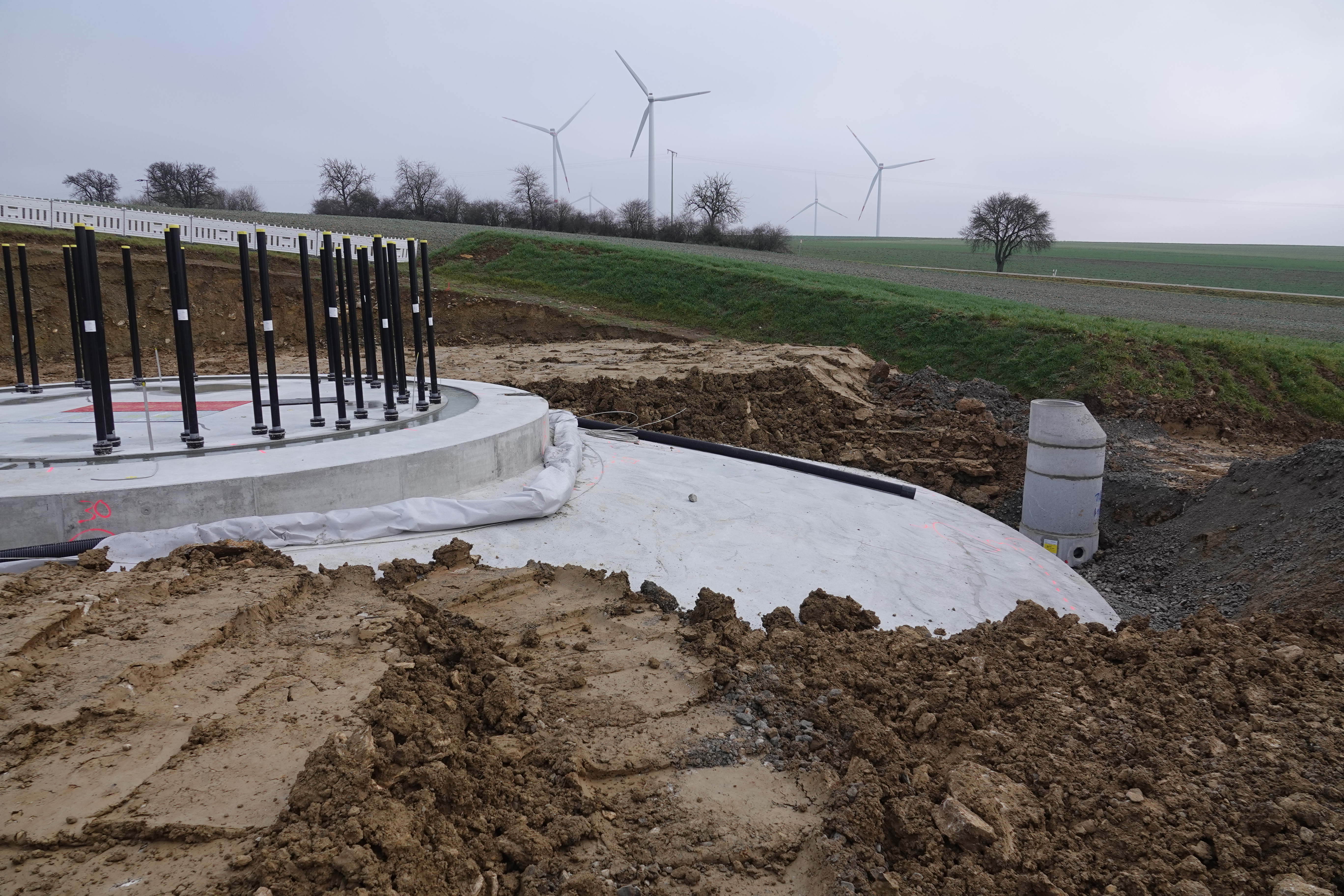

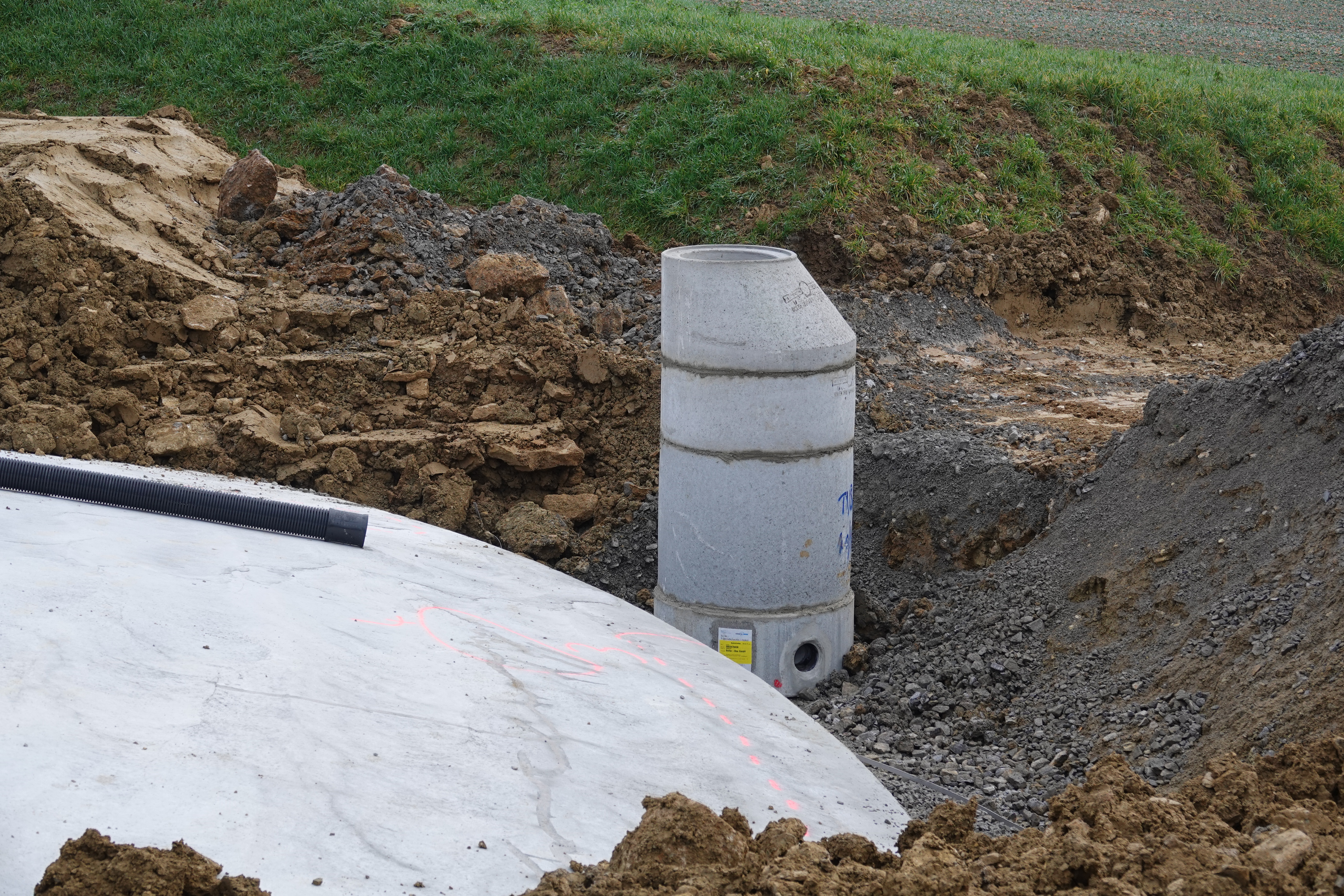

05.11.2025 - Fertigstellung und erfolgreiche Abnahme der Fundamentbewehrung

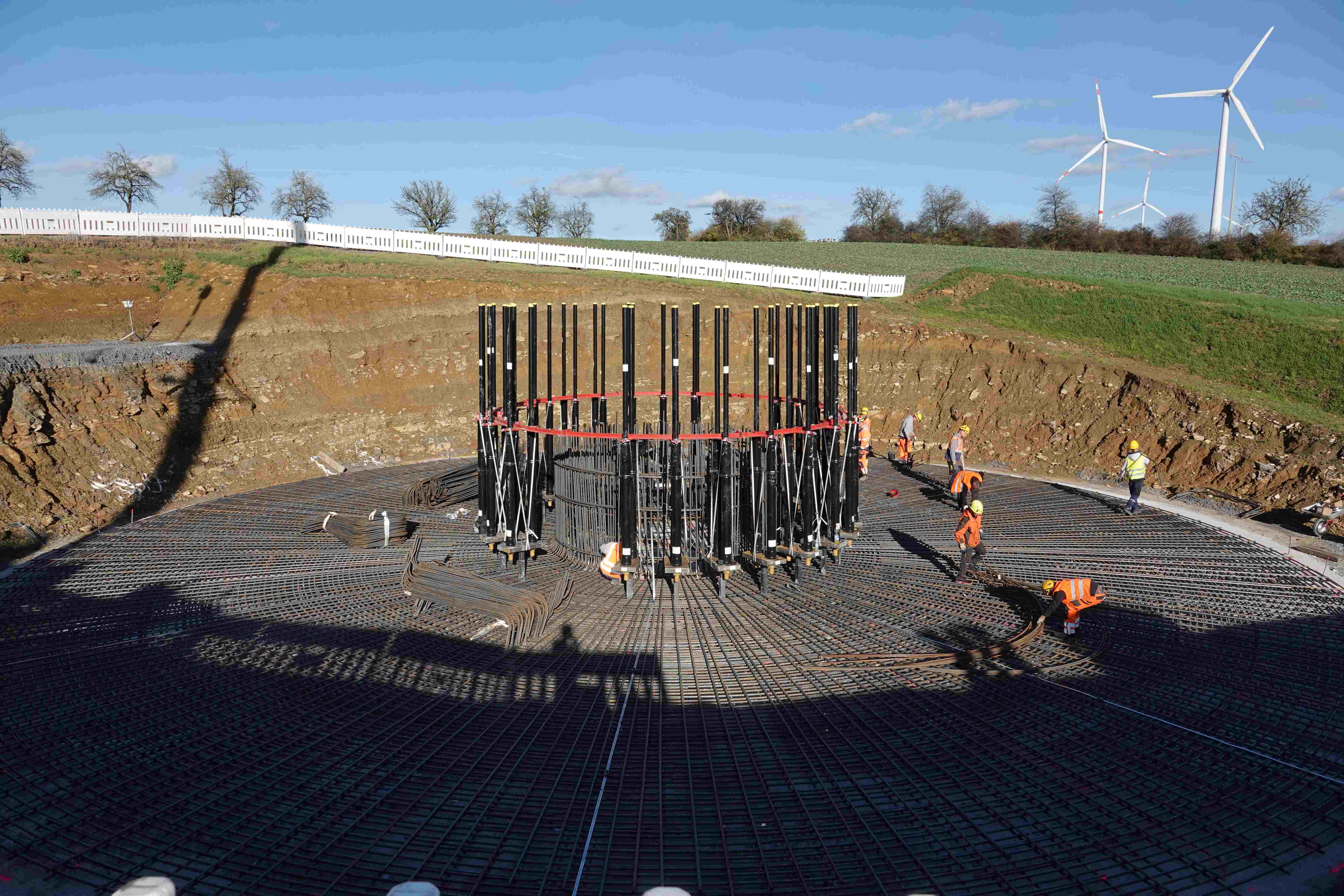

Die Herstellung der Fundamentbewehrung wurde heute vollständig abgeschlossen und durch die erfolgreiche Abnahme des TÜV Süd zur Betonage freigegeben.

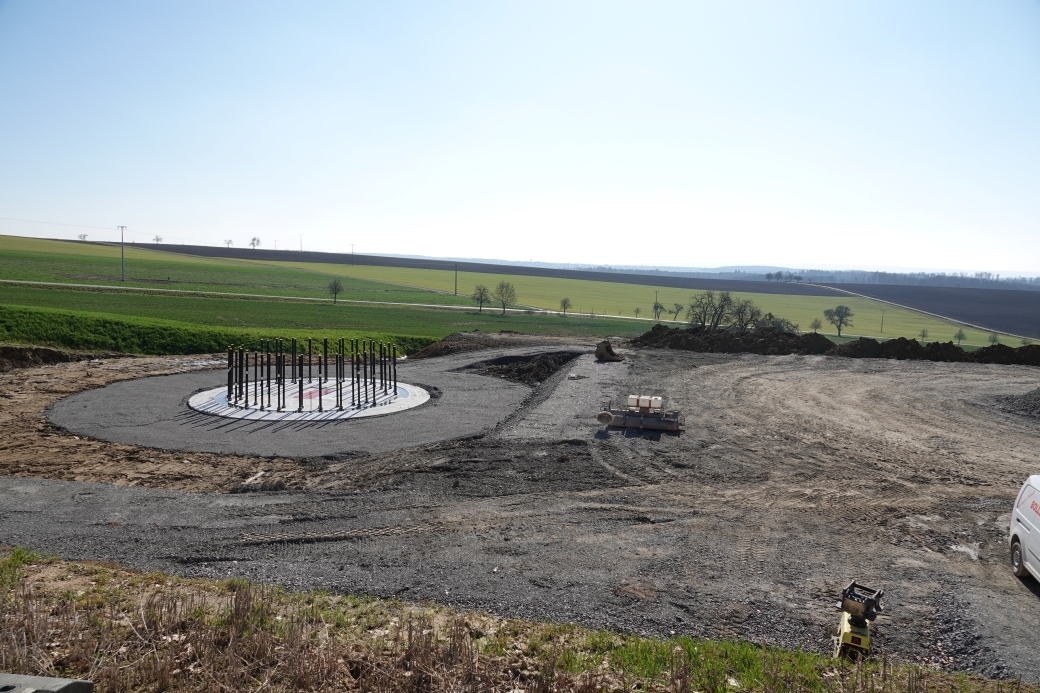

30.10.2025 - Aufbau Fundamentankerkorb

27.10.2025 - Betonierung des Fundamentbodens

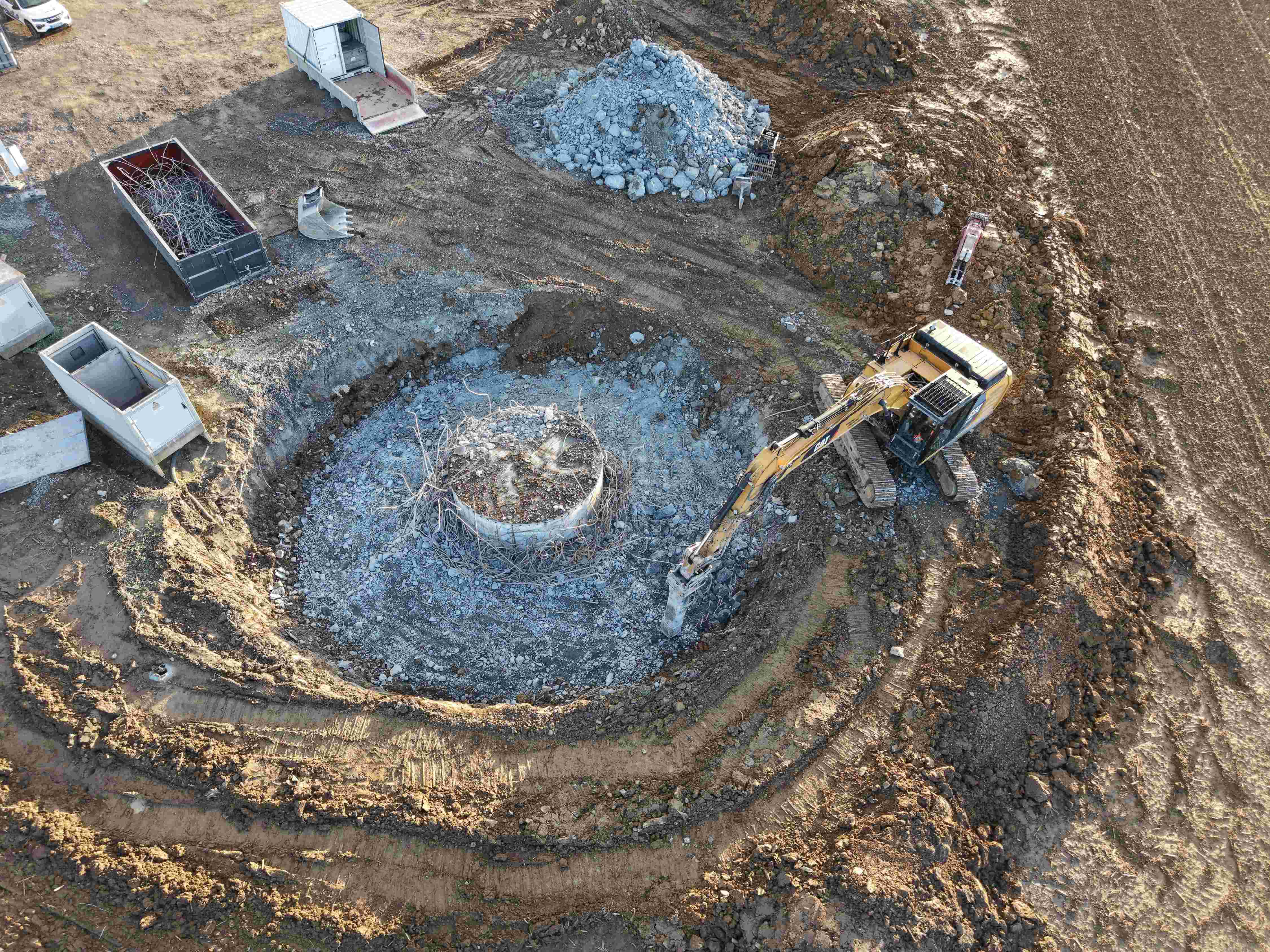

08.10.2025 - Abbau alte WEA im Zuge des Repowering

15.09.2025 - Herstellung Schotteraufbau

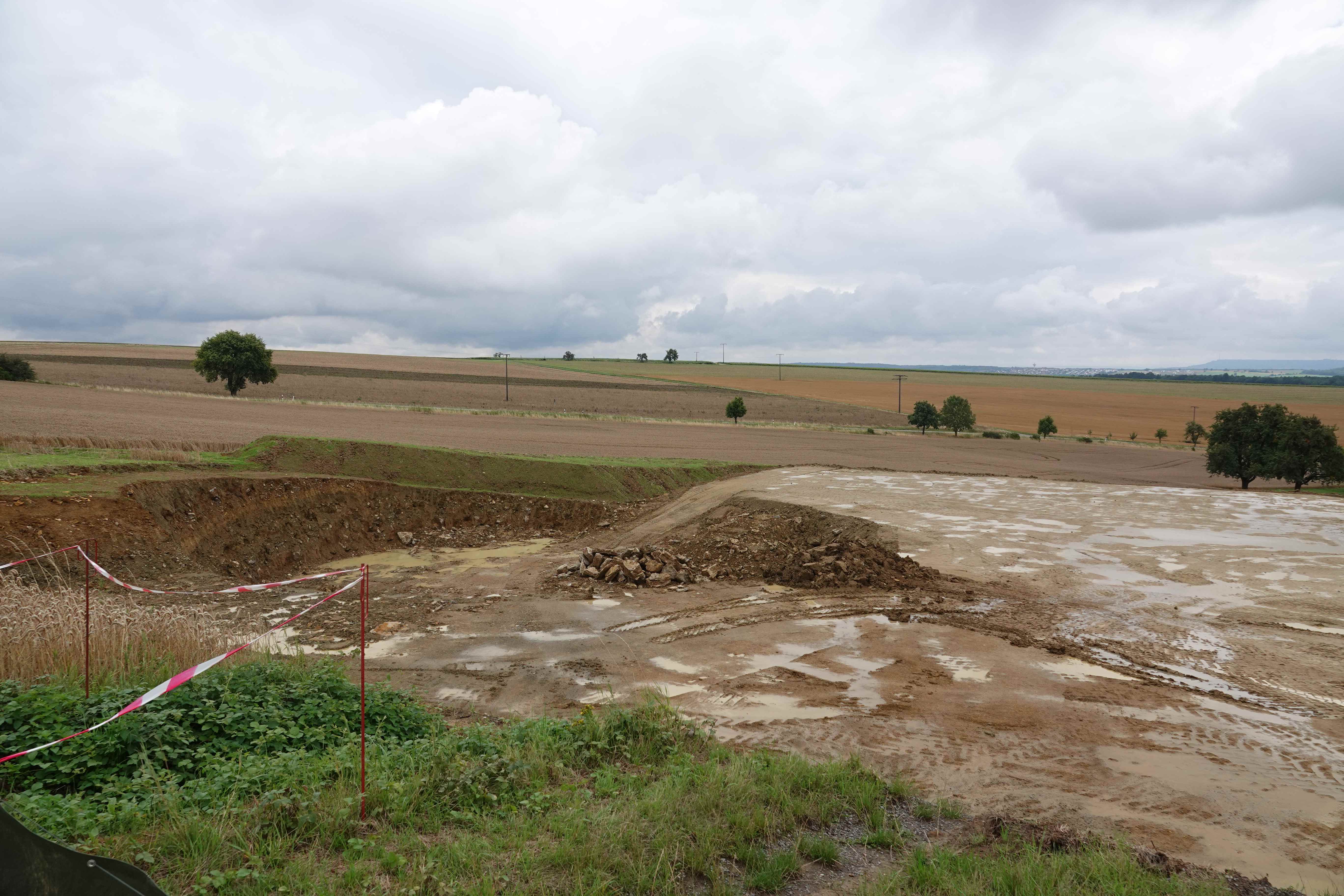

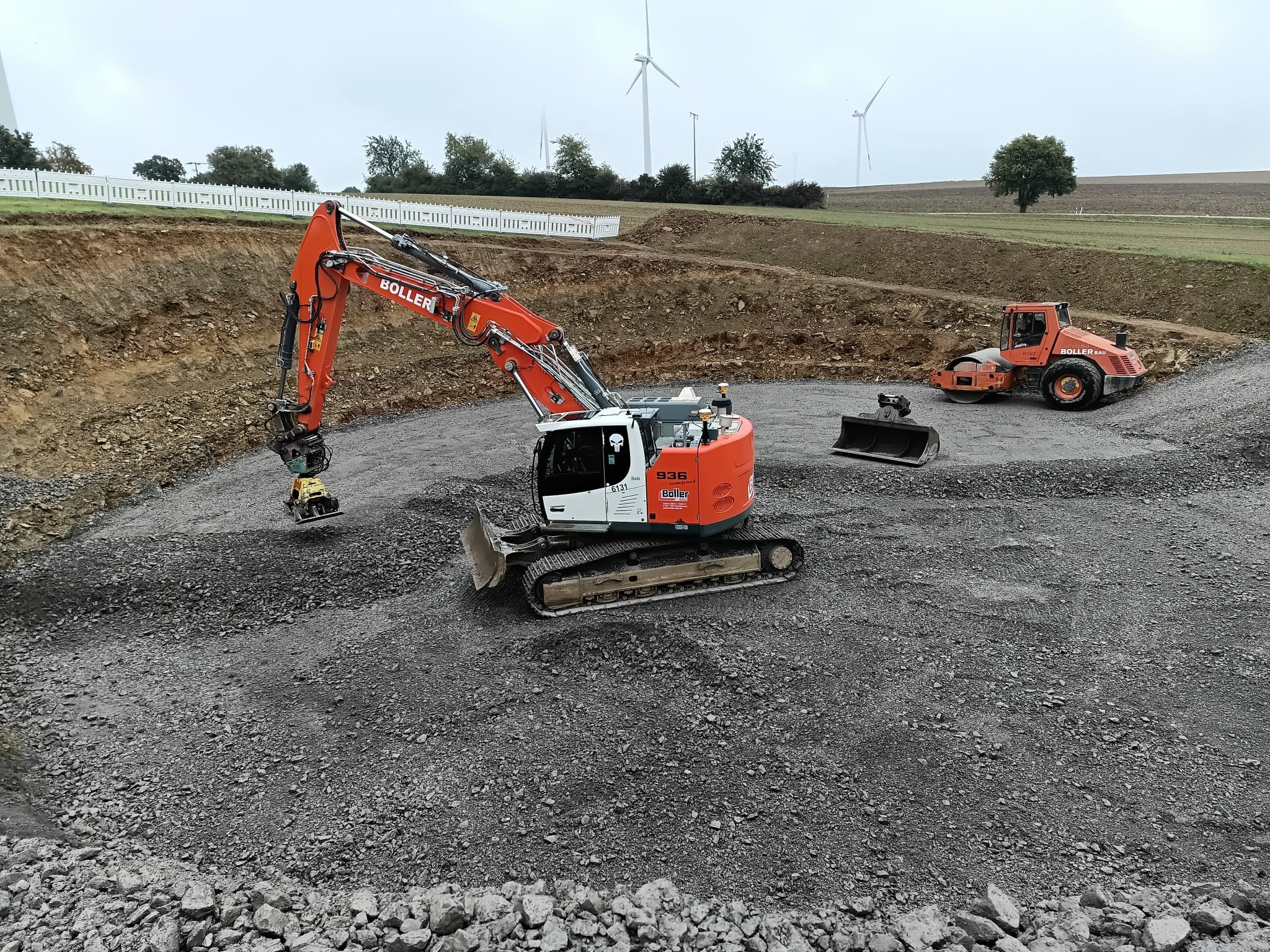

11.09.2025 - Bodenaustausch Fundament

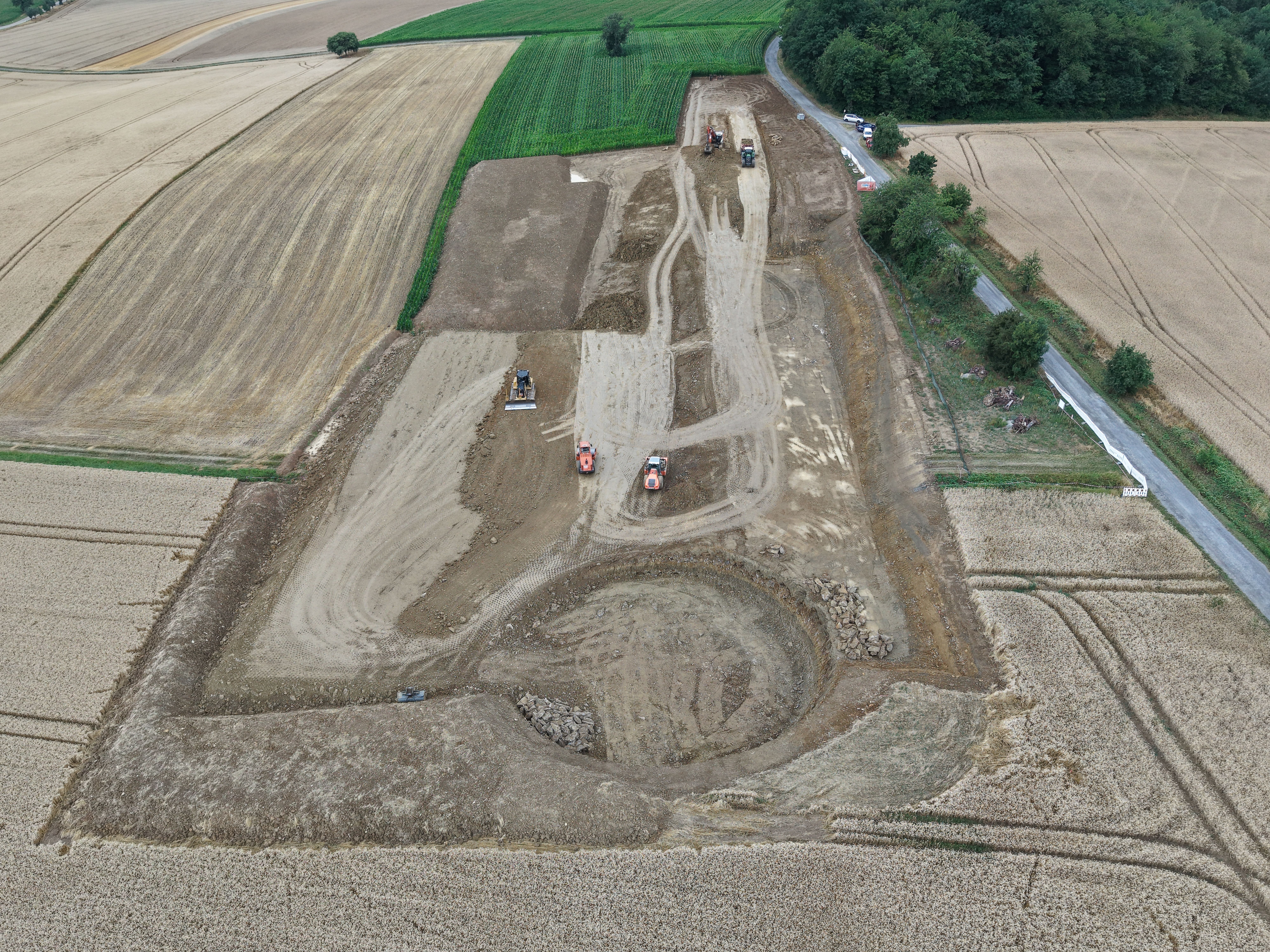

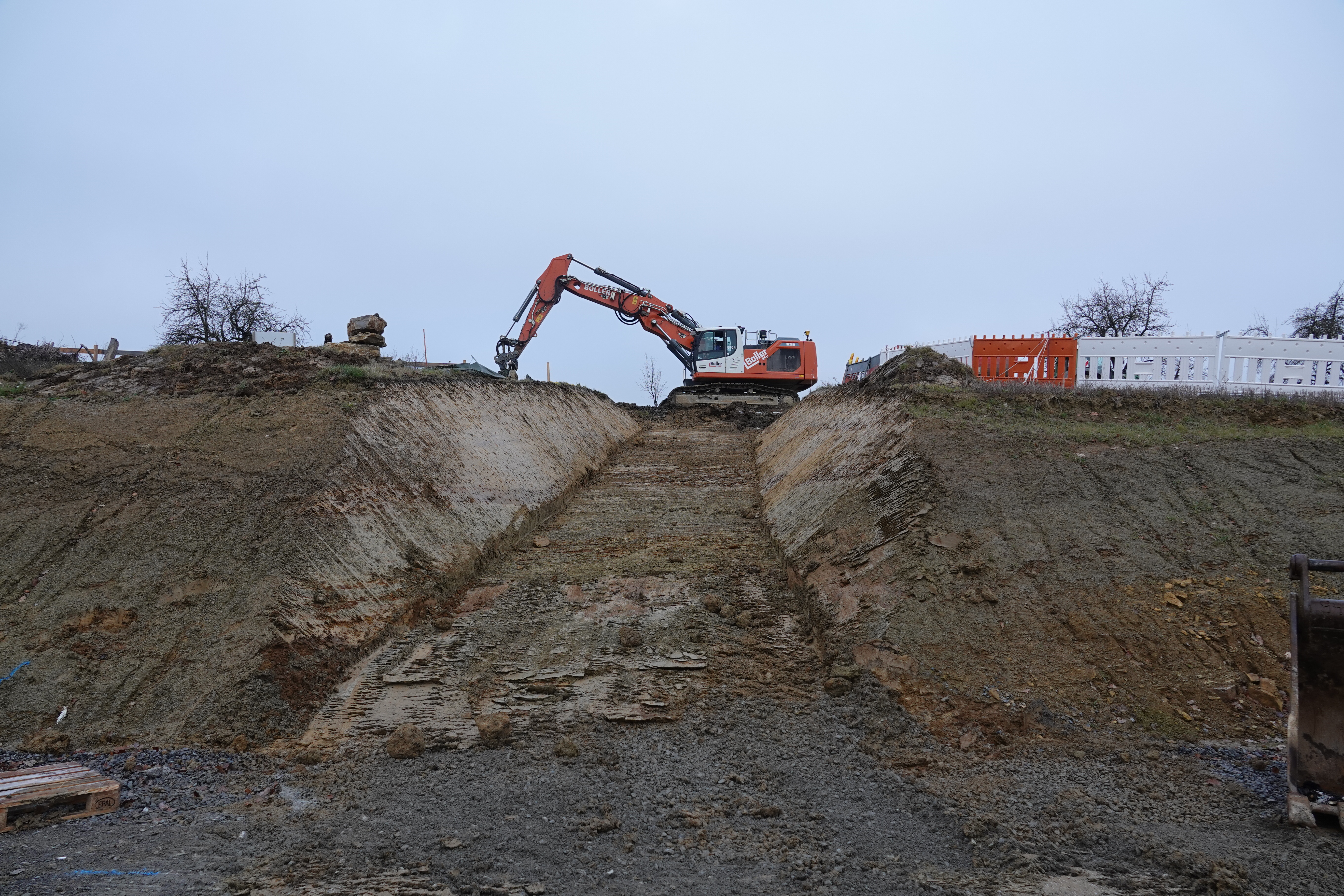

04.09.2025 - Fräsarbeiten für einen tragfähigen Baugrund und vollständiger Fundamentaushub bis zum Fels

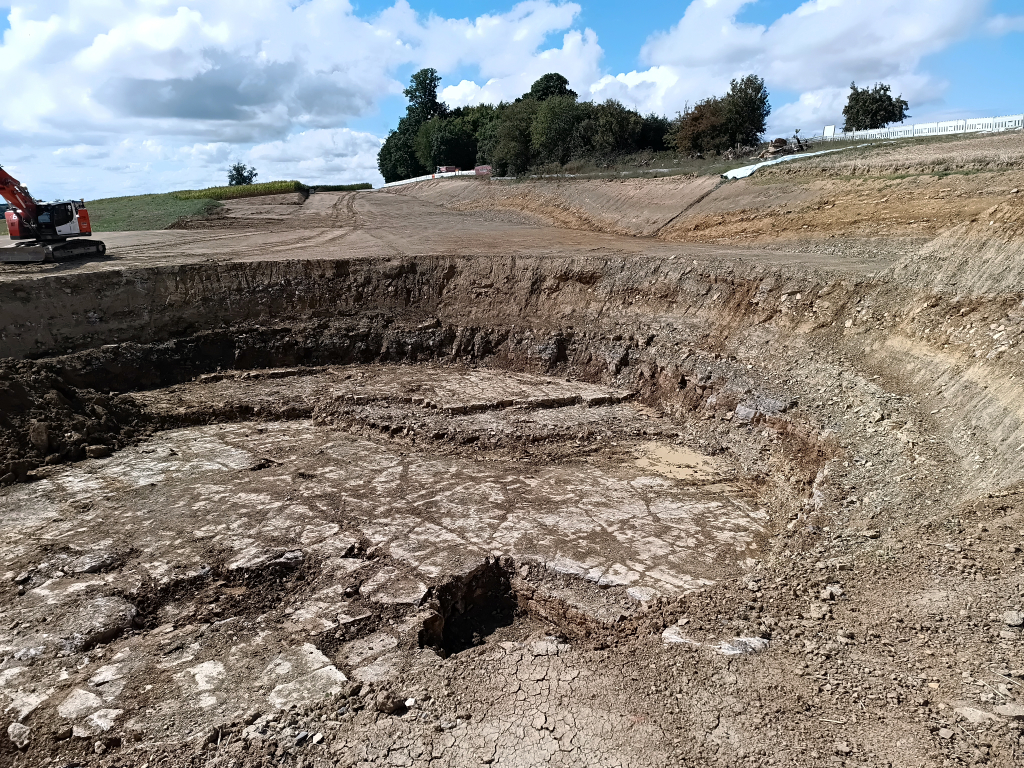

02.09.2025 - Fertigstellung Erdplanunm und Fundamentaushub

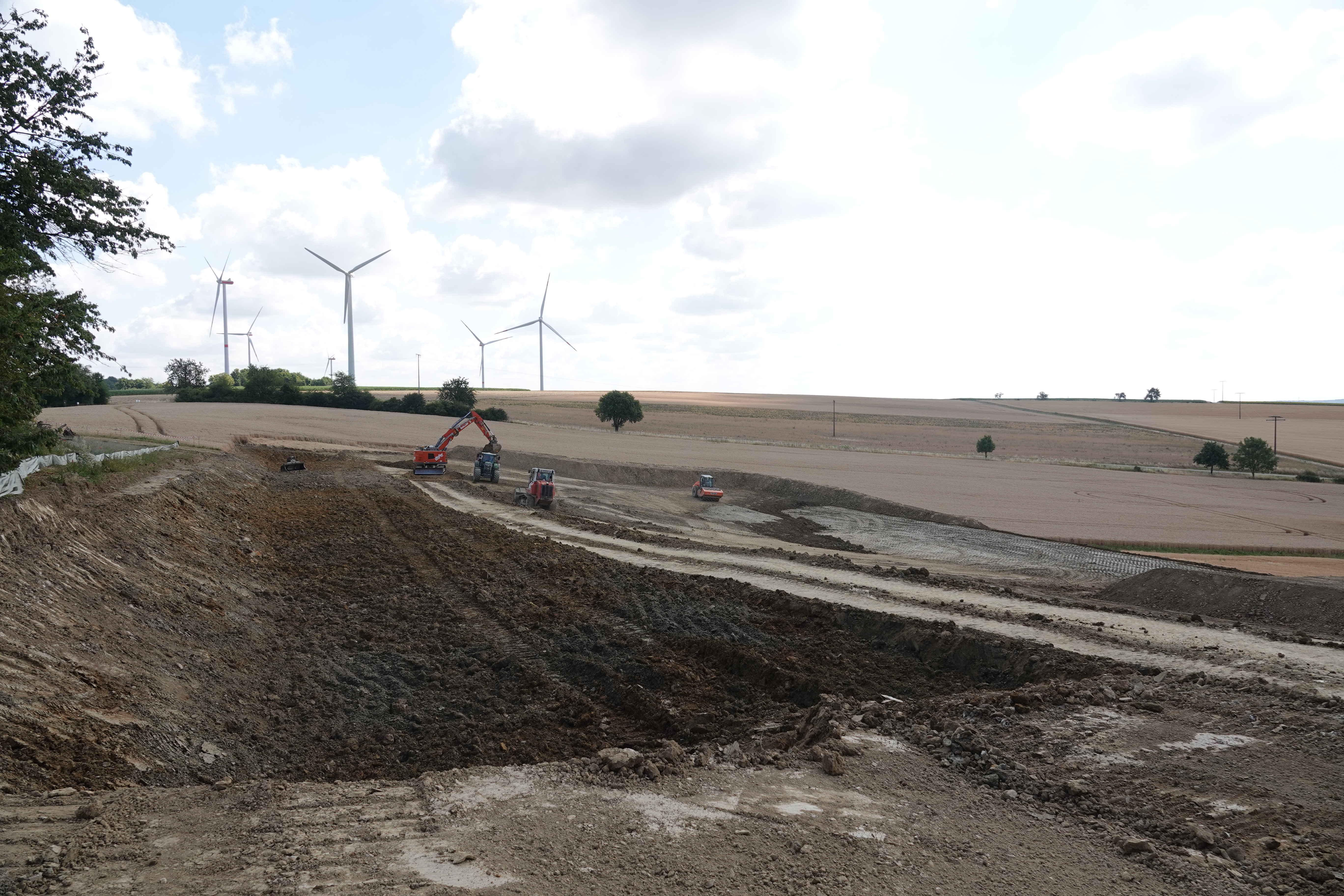

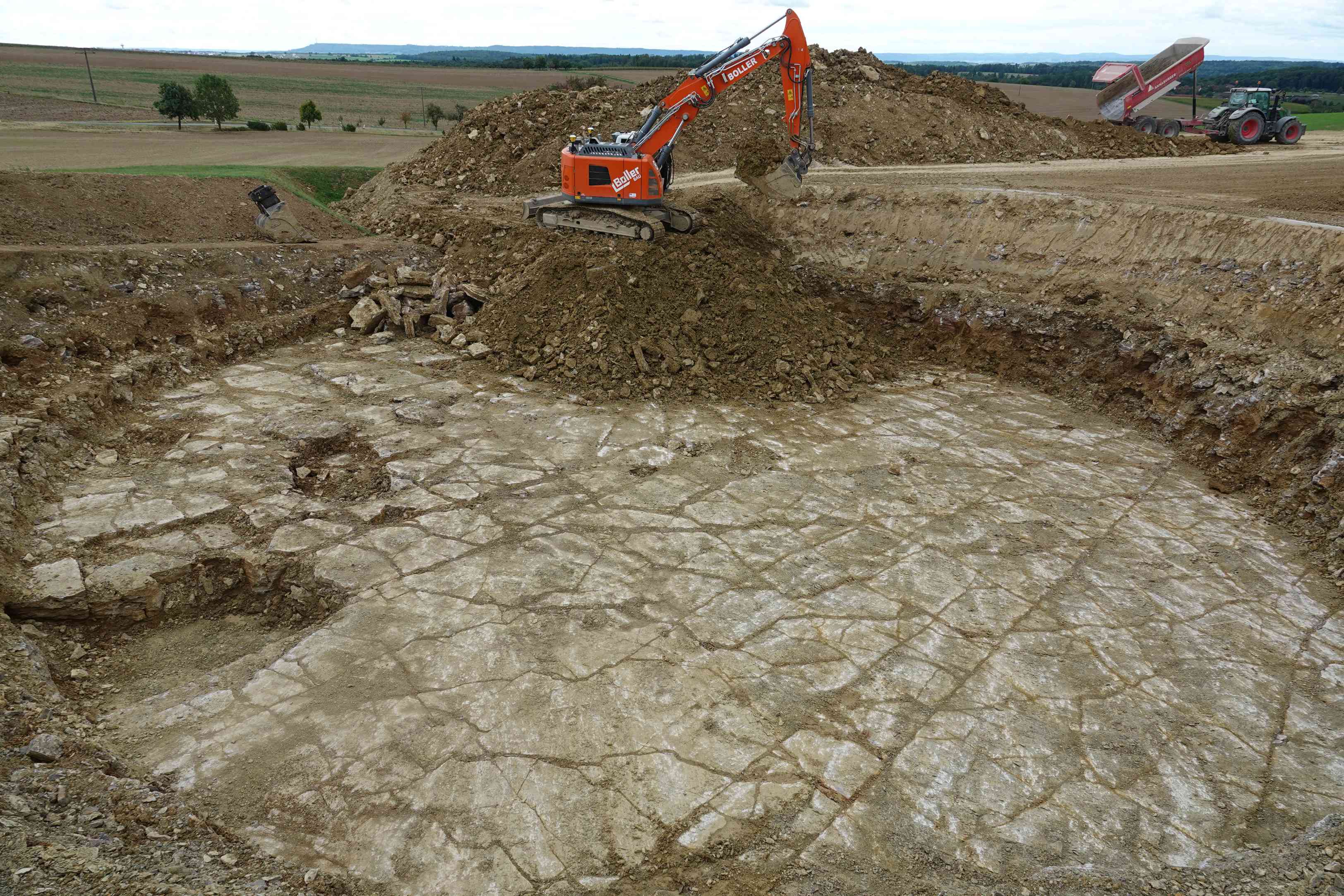

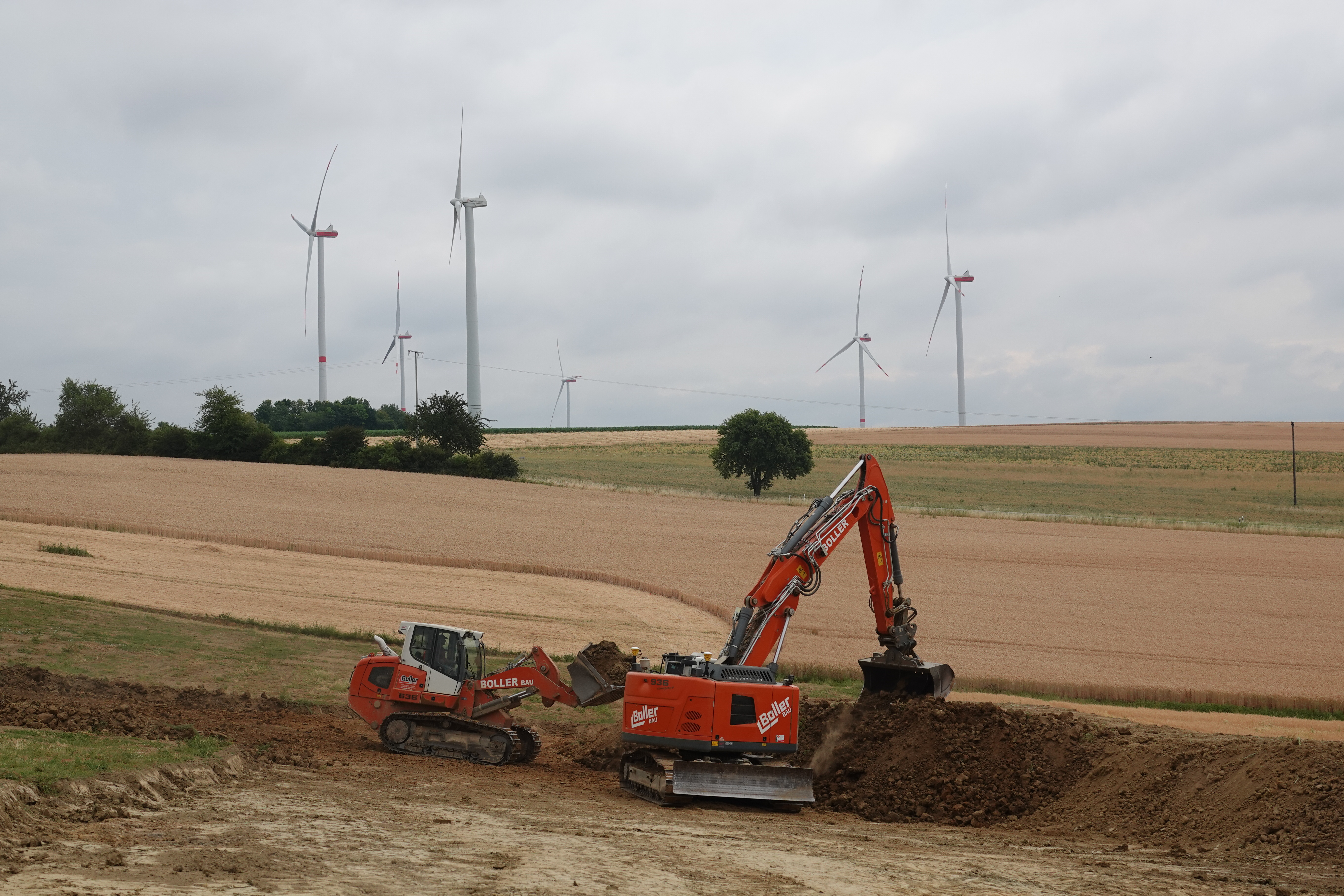

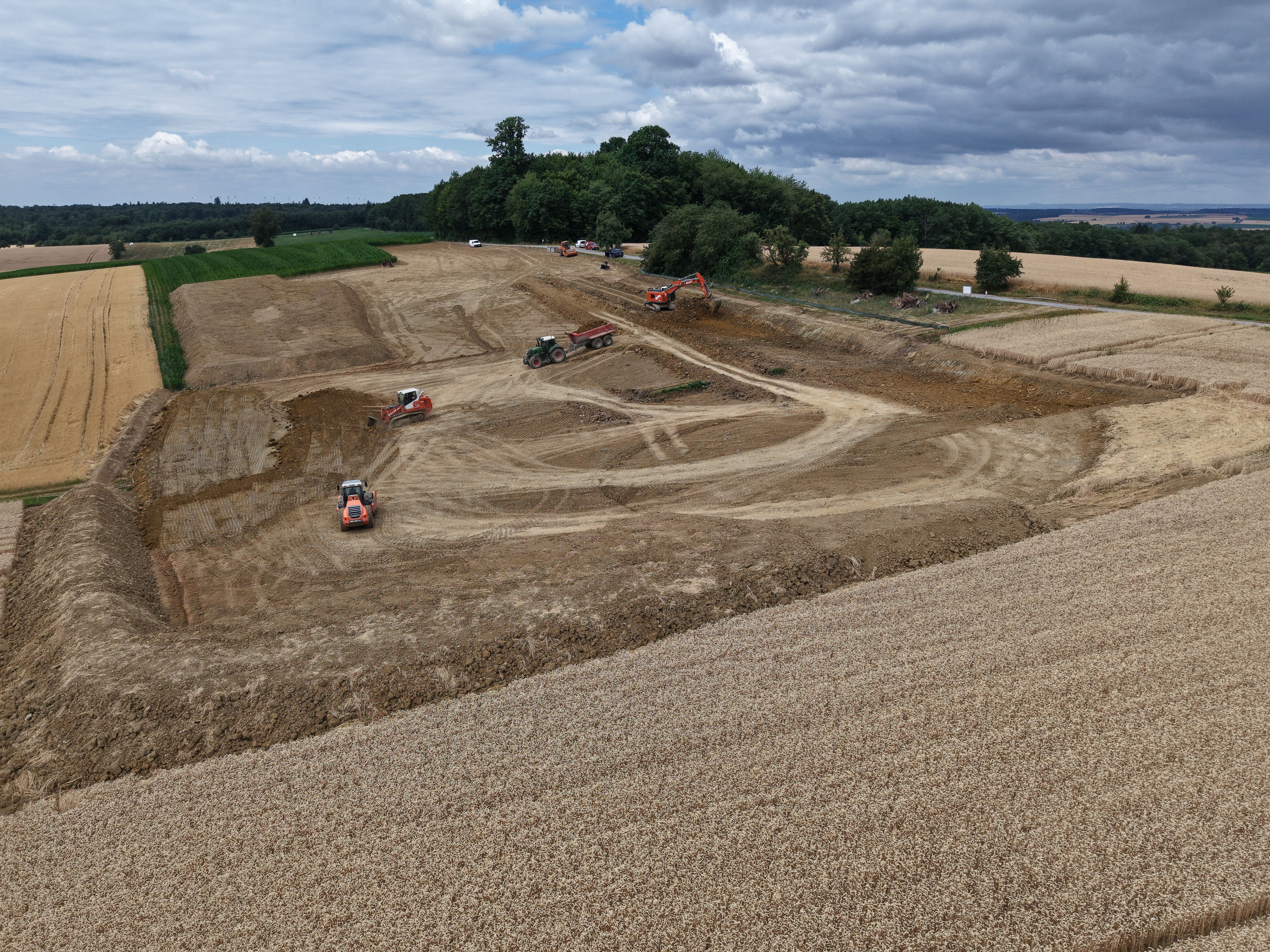

28.08.2025 - Fundamentaushub

Spatenstich gefeiert: WEA VI startet im Bürgerwindpark Weißbach

Nach einer langen Planungsphase ist es endlich soweit: Mit dem Spatenstich haben wir den offiziellen Startschuss für den Bau der Windenergieanlage WEA VI im Bürgerwindpark Weißbach gefeiert.

Im Rahmen eines Repowerings wird eine bestehende Windkraftanlage aus dem Jahr 2001 durch eine moderne, leistungsstärkere Anlage ersetzt. Damit wird der Energieertrag um das 11-Fache gesteigert.

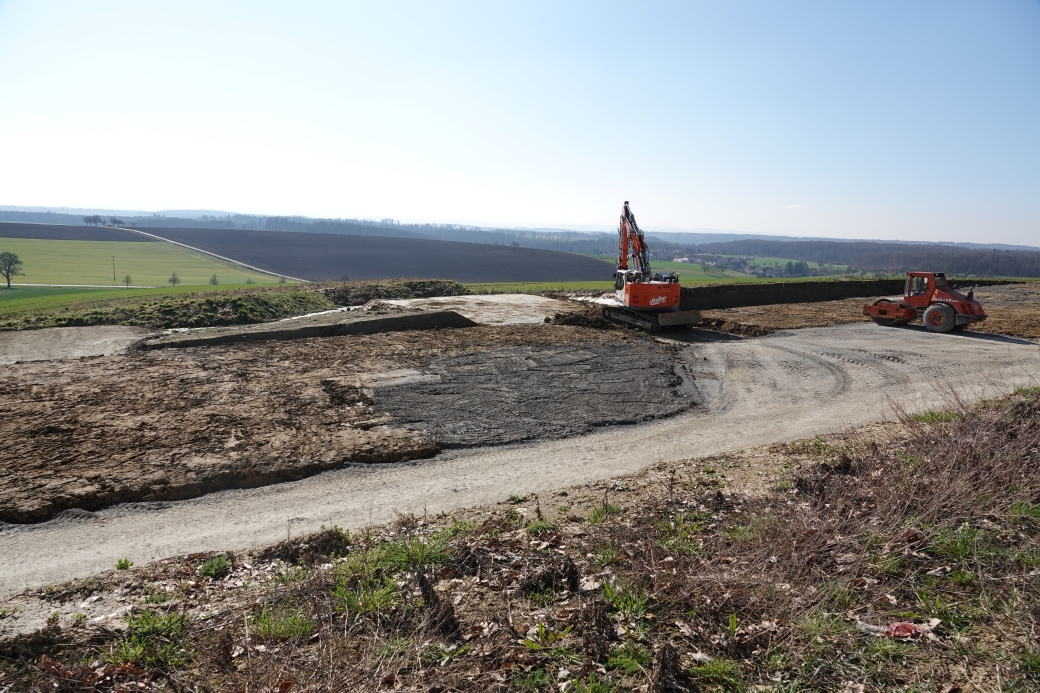

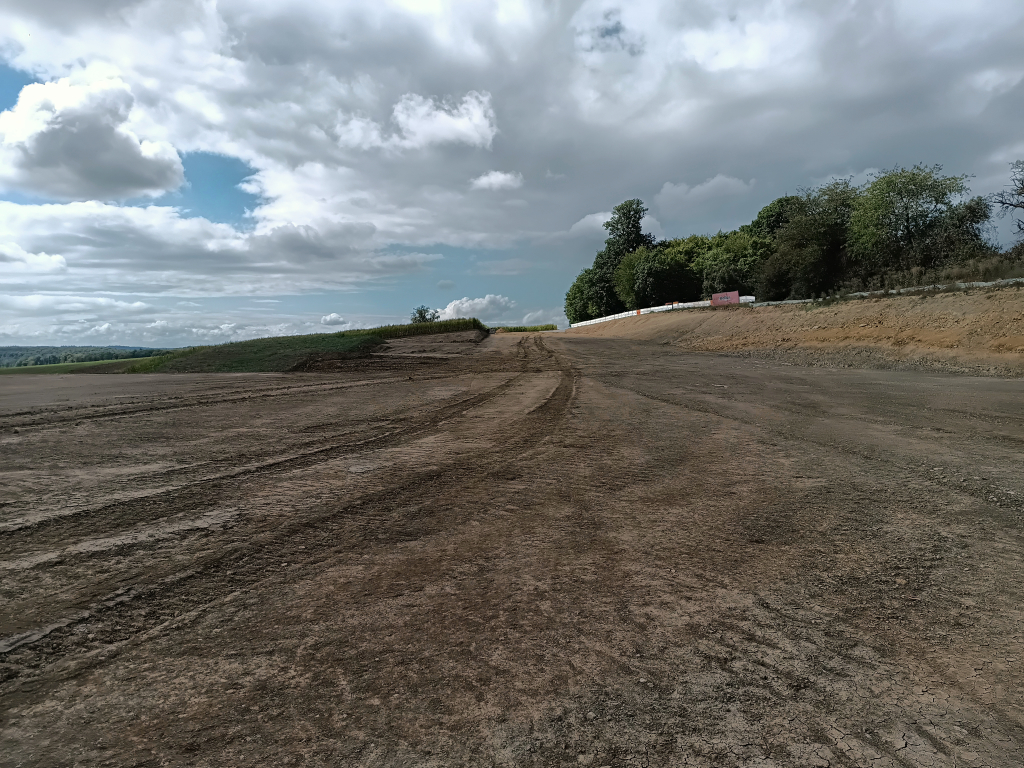

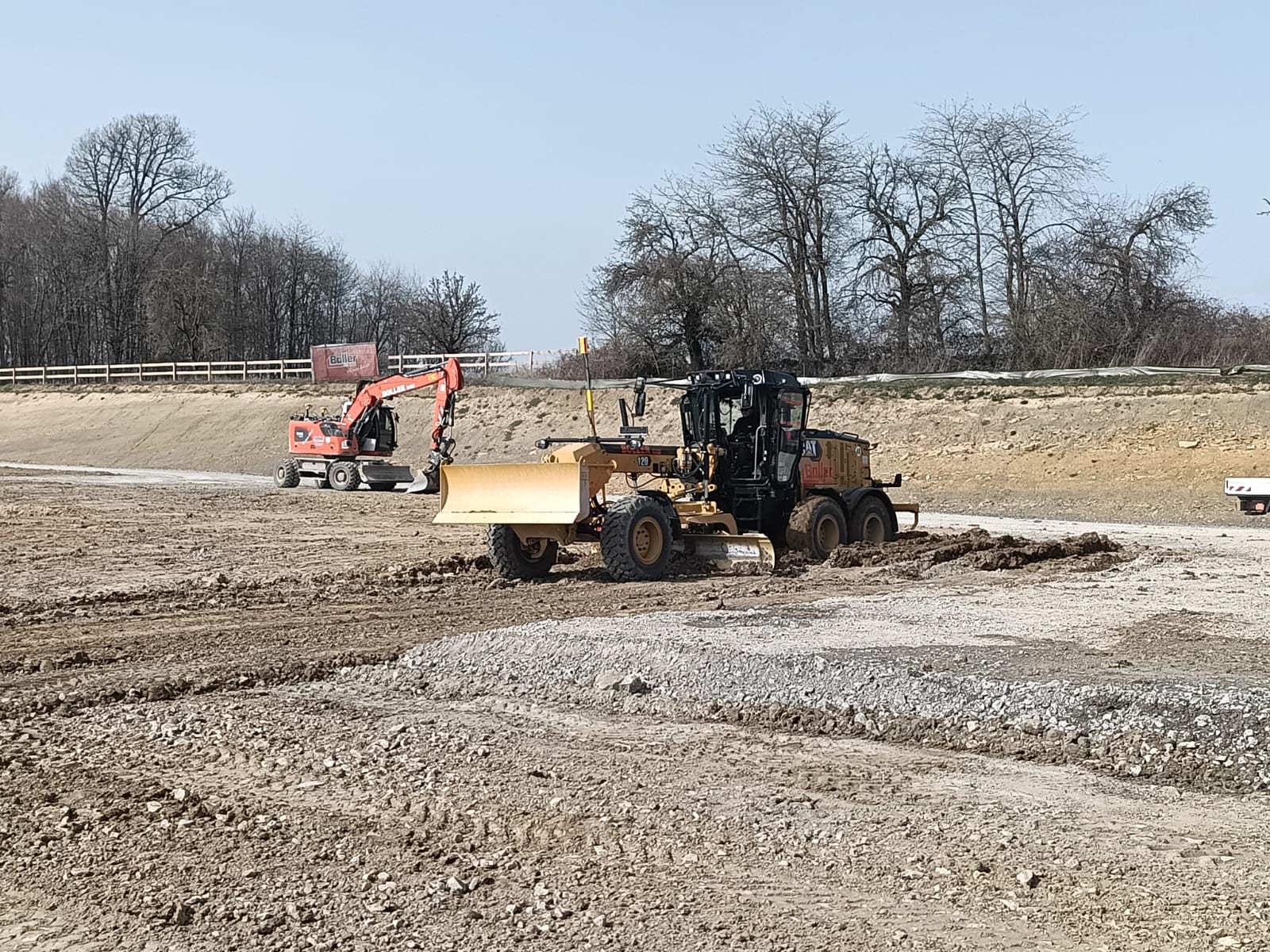

Bereits im Vorfeld des Spatenstichs wurden erste Bauarbeiten umgesetzt: Der Oberboden wurde abgetragen und ein Großteil der Erdbewegungen abgeschlossen. Die künftigen Lager- und Kranstellflächen sowie die Fläche für das Fundament der neuen Anlage nehmen bereits Gestalt an.

Gemeinsam mit dem beauftragten Tiefbauunternehmen, Gutachtern, Dienstleistern, den Grundstückseigentümern und den finanziell beteiligten Bürgerinnen und Bürgern konnten wir den symbolischen Akt feiern.

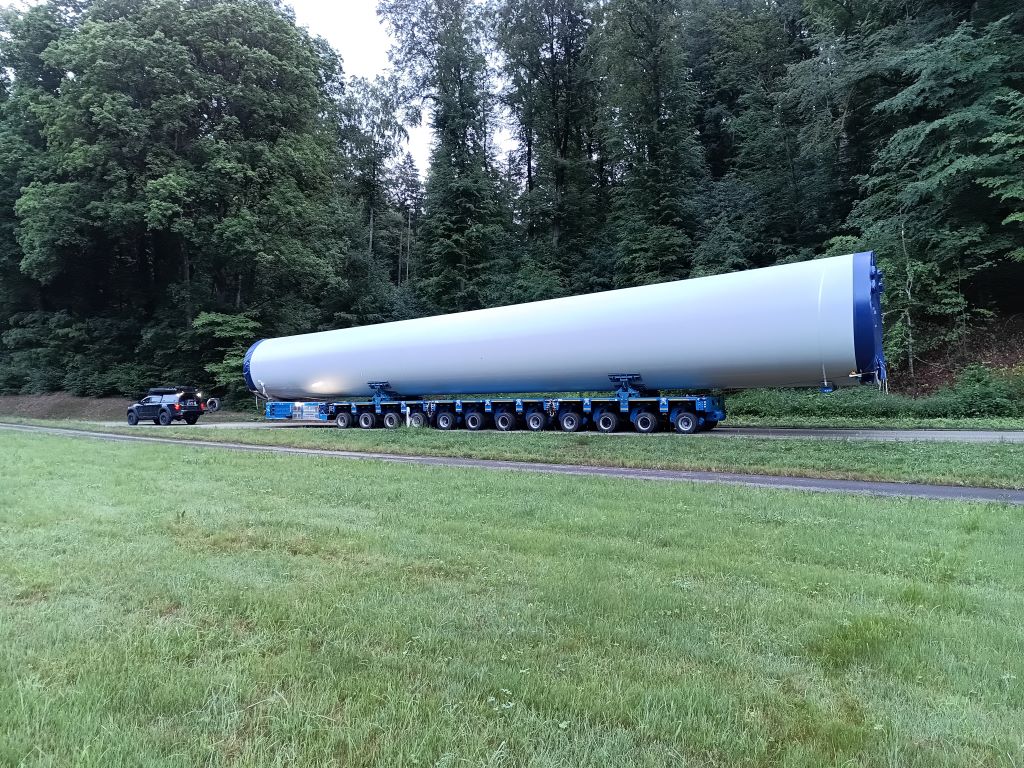

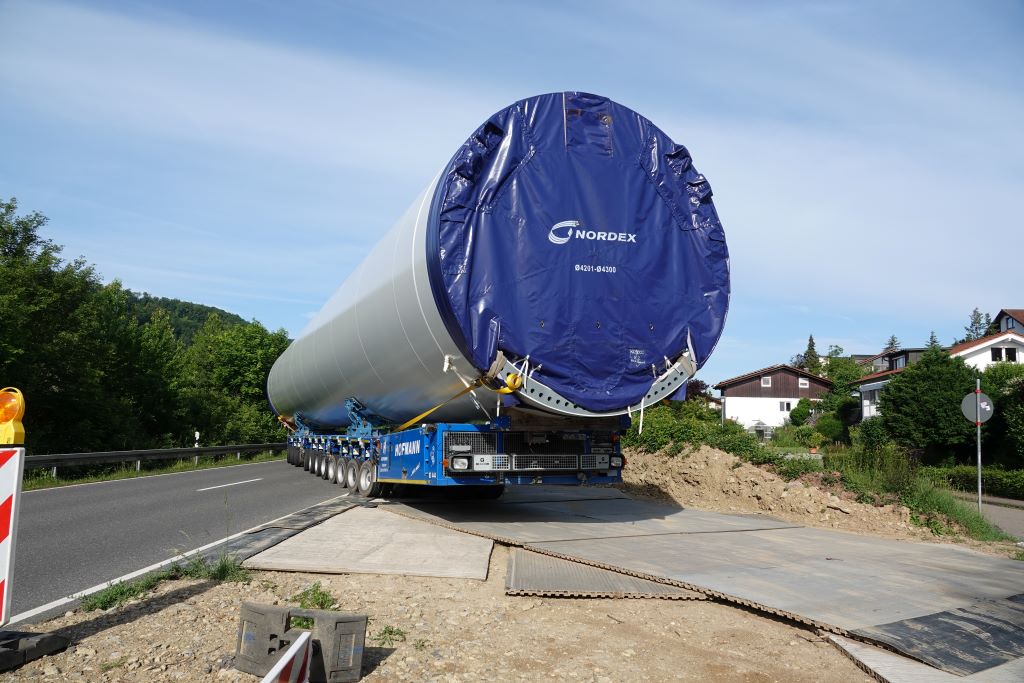

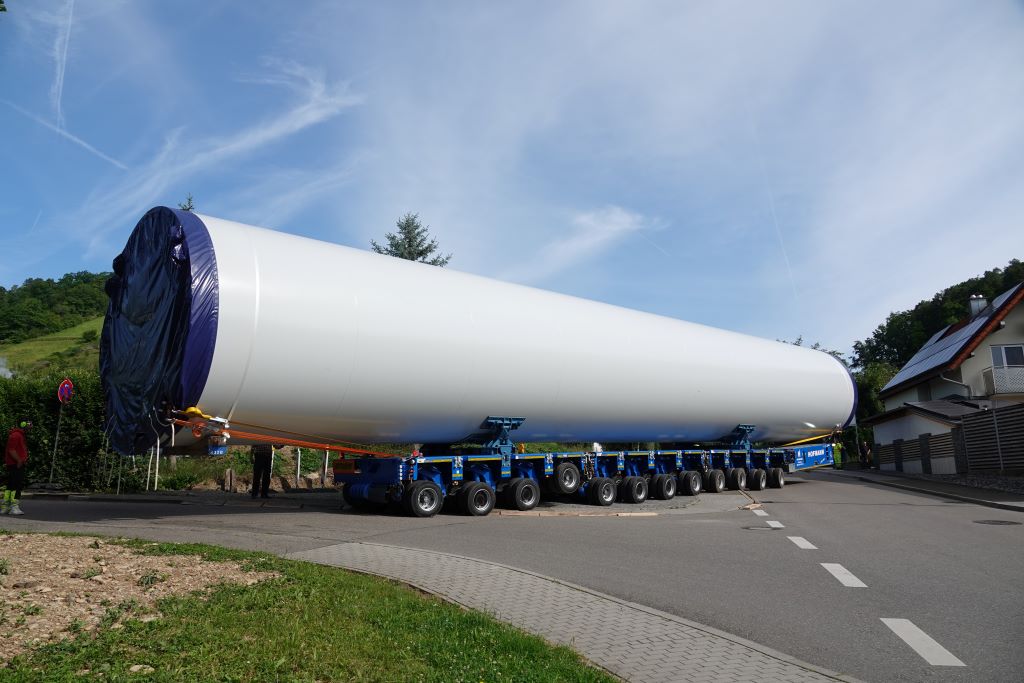

In diesem Jahr ist der Bau der benötigten Flächen sowie der Rückbau der bestehenden Windenergieanlage geplant. Die Anlieferung der Großkomponenten sowie die Montage der neuen Anlage sind für das Jahr 2026 geplant.

Die Inbetriebnahme der WEA VI ist für Juli 2026 vorgesehen.

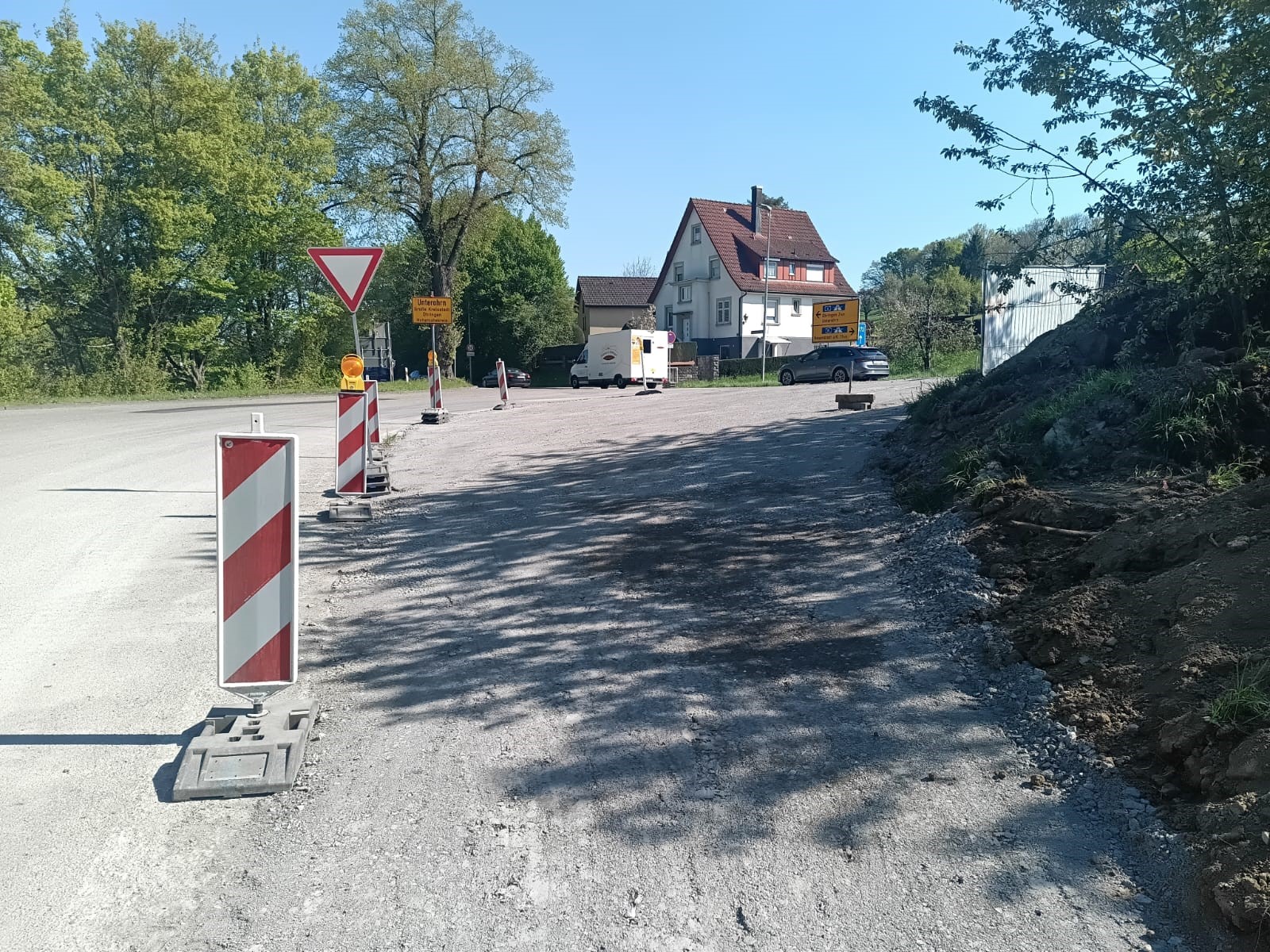

30.07.2025

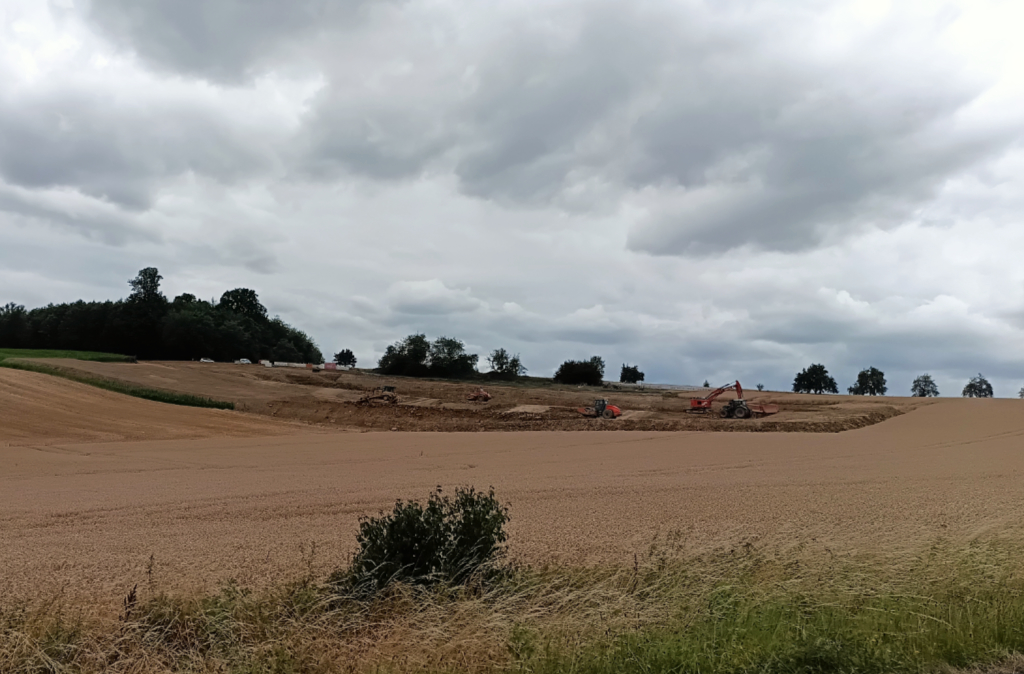

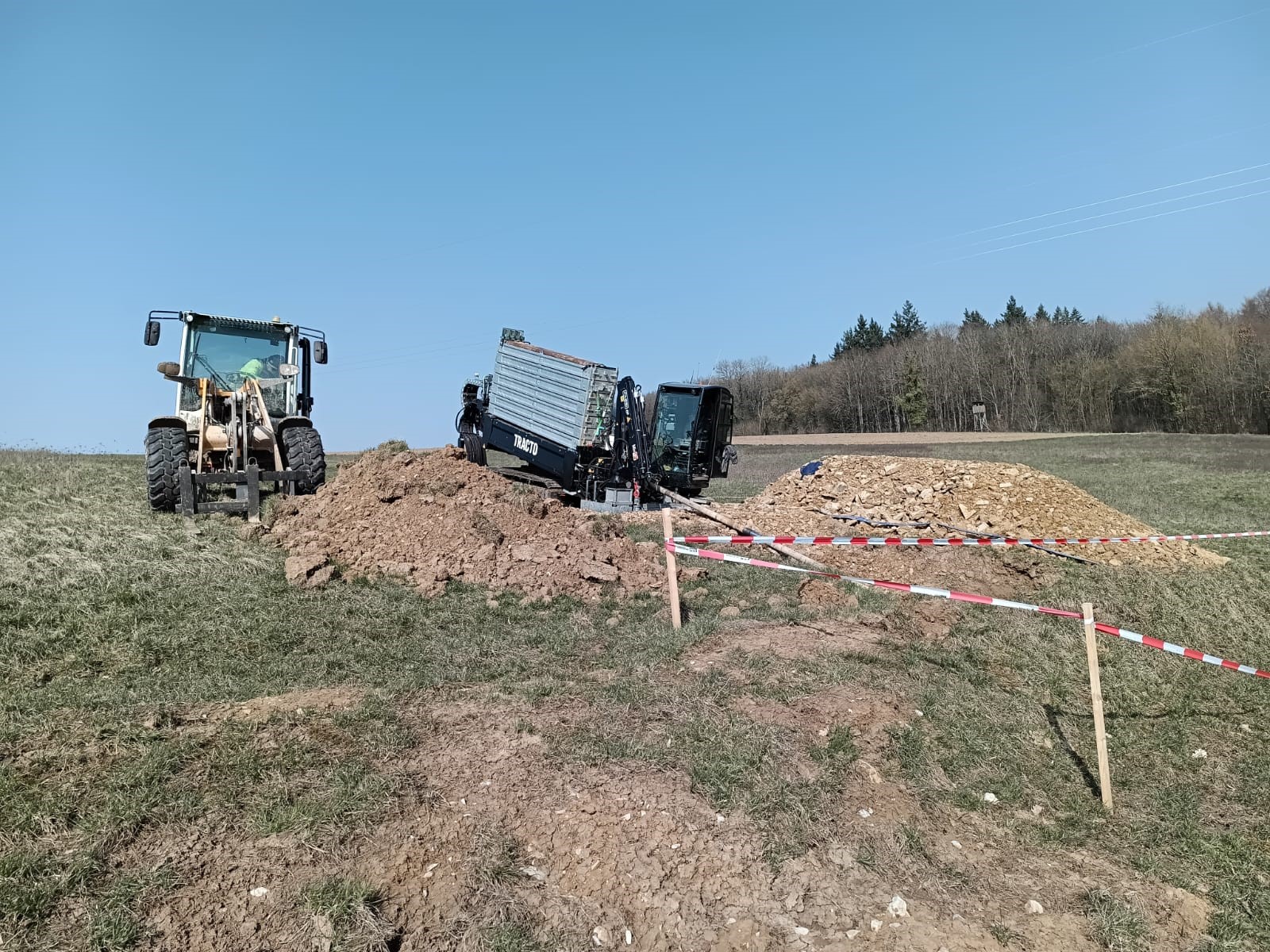

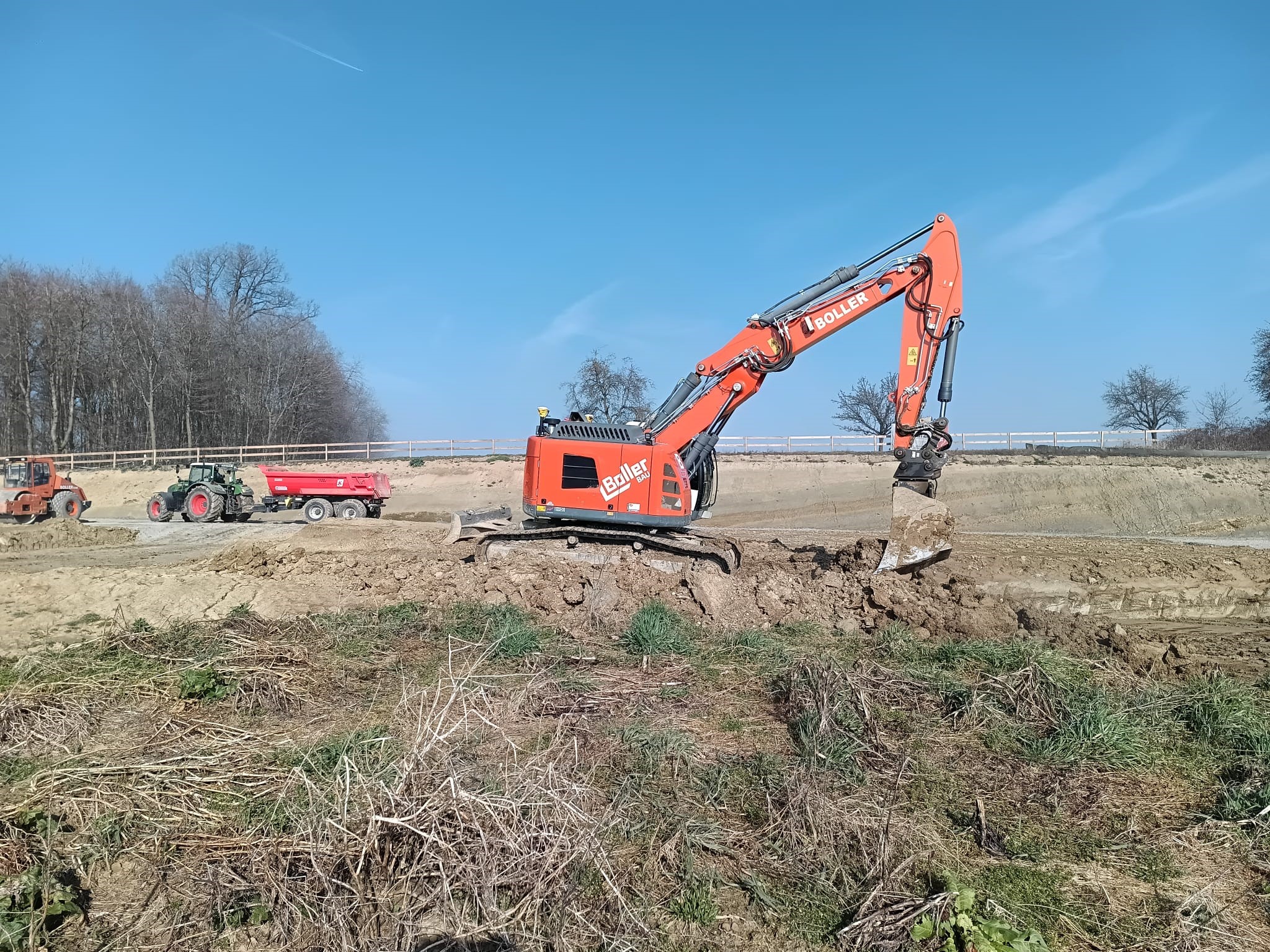

21.07.2025 - Beginn mit dem Fundamentaushub

16.07.2025 Erdmassenausgleich

10.07.2025

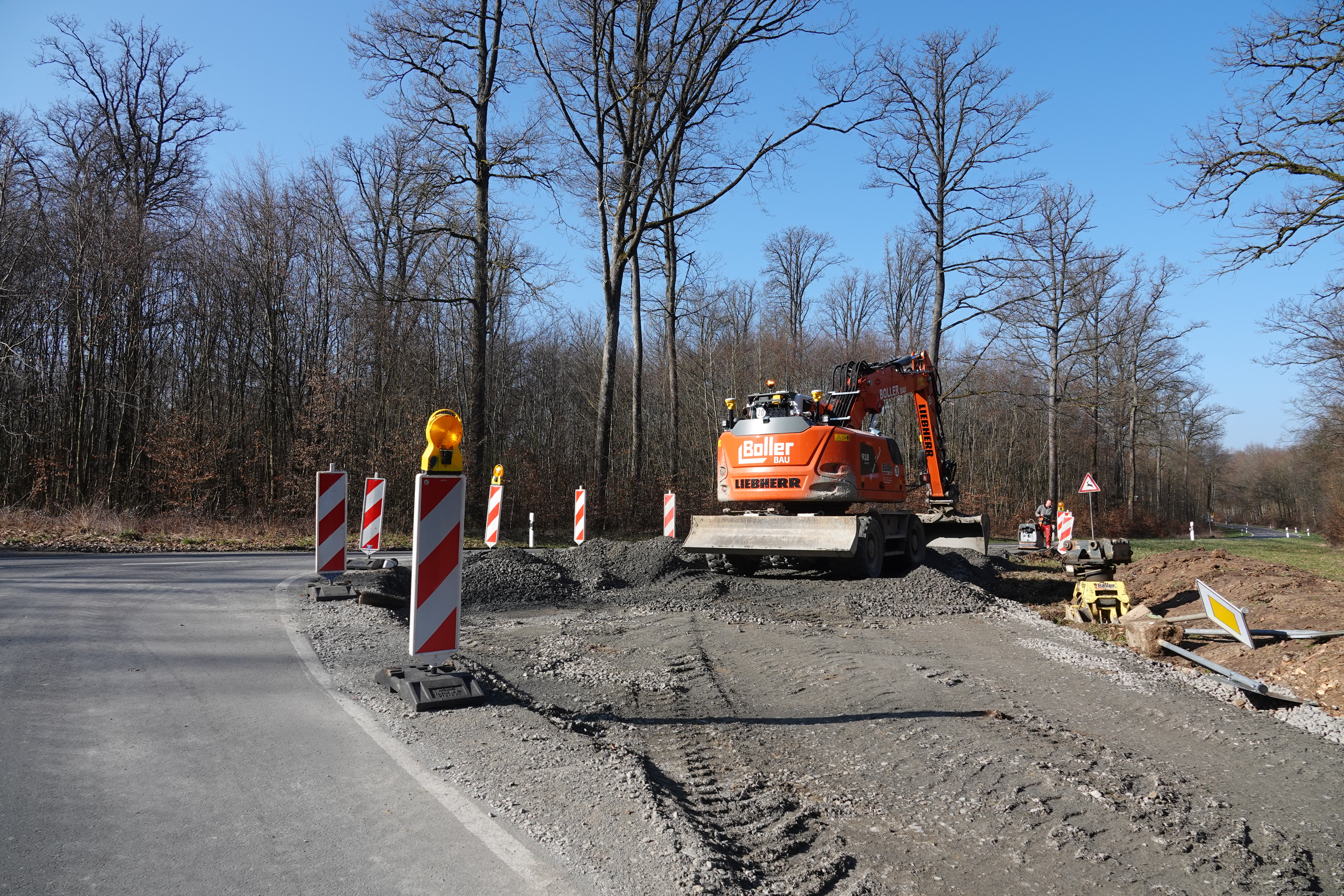

03.07.2025 - Beginn Tiefbau

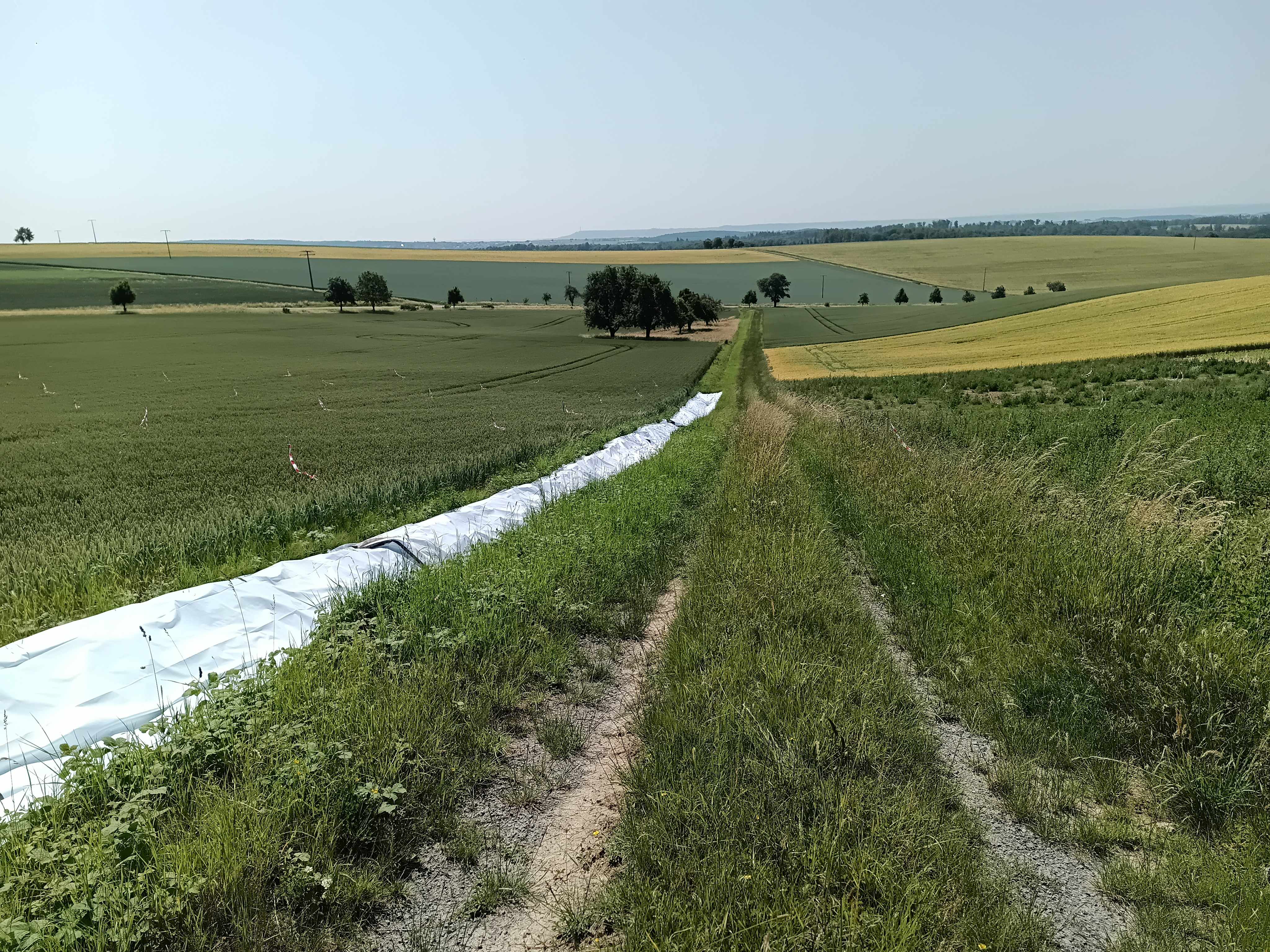

17.06.2025 - Umsetzung erster Artenschutzmaßnahmen

Ausgleichsmaßnahme für einen artenschutzgerechten Lebensraum der Zauneidechse: Sandlinse mit Wurzelstöcken und Blühmischung angelegt
